Budowa pierwszej polskiej elektrowni jądrowej jest już przypisana do konkretnej lokalizacji: Lubiatowo-Kopalino w gminie Choczewo, na Pomorzu. To oznacza, że pytanie o miejsce ma dziś dość jednoznaczną odpowiedź, ale równie ważne są kolejne kwestie: dlaczego wybrano właśnie ten teren, co dzieje się na miejscu i jak realnie wygląda harmonogram inwestycji. W tym tekście porządkuję te informacje bez zbędnych skrótów i pokazuję, co z nich wynika dla mieszkańców, inwestorów i całego rynku energii.

Najważniejsze informacje o lokalizacji są już jasne, ale projekt wciąż przechodzi kolejne formalne etapy

  • Elektrownia ma powstać w lokalizacji Lubiatowo-Kopalino w gminie Choczewo, w województwie pomorskim.
  • Plan obejmuje trzy reaktory AP1000 o łącznej mocy 3750 MWe.
  • Miejsce przeszło wieloletnie badania środowiskowe i lokalizacyjne, a organ dozoru jądrowego uznał je za odpowiednie dla takiej inwestycji.
  • W 2026 roku złożono wniosek o zezwolenie na budowę, więc projekt jest już na etapie administracyjnym, a nie tylko koncepcyjnym.
  • Równolegle rozwijana jest infrastruktura towarzysząca, zwłaszcza dojazdy i zaplecze logistyczne.

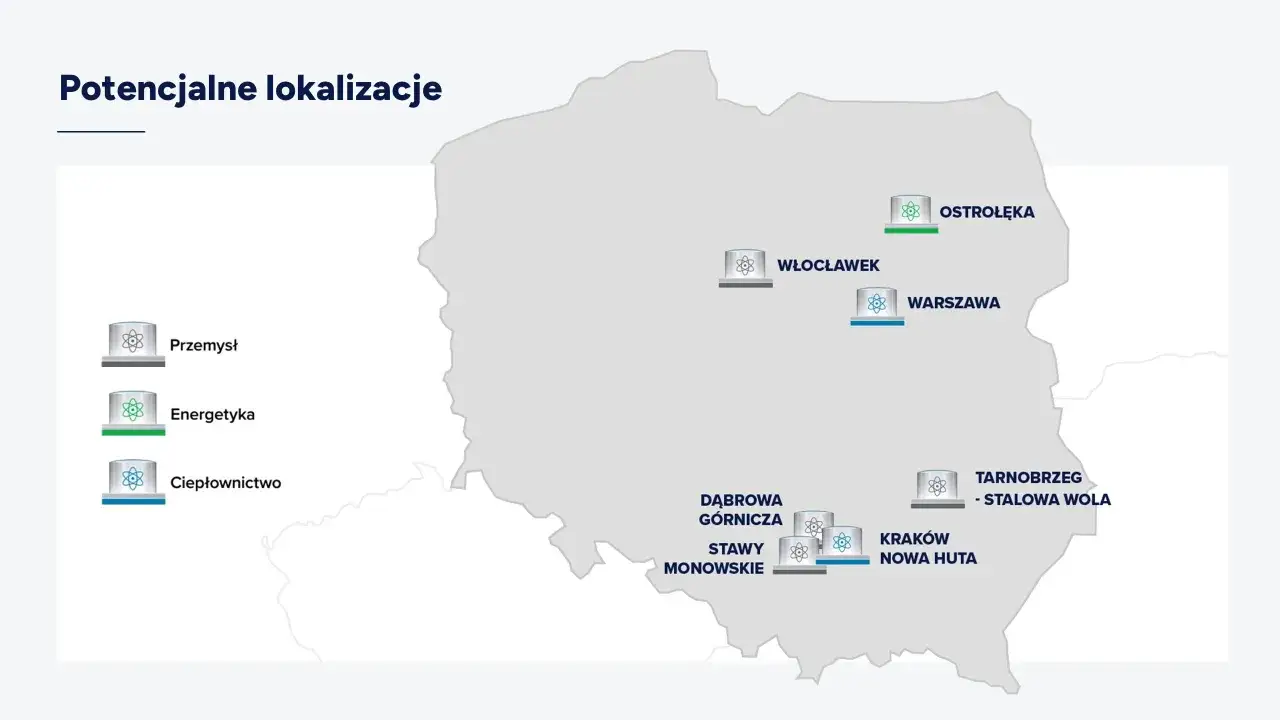

Mapa Polski z zaznaczonymi potencjalnymi lokalizacjami elektrowni jądrowej w Polsce: Ostrołęka, Włocławek, Warszawa, Tarnobrzeg-Stalowa Wola, Dąbrowa Górnicza, Stawy Monowskie, Kraków-Nowa Huta.

Gdzie dokładnie powstanie pierwsza elektrownia jądrowa

Najkrótsza odpowiedź brzmi: w lokalizacji Lubiatowo-Kopalino, w gminie Choczewo, w województwie pomorskim. To już nie jest wariant „rozważany”, ale wybrany teren inwestycji, na którym planowana jest trójblokowa elektrownia o łącznej mocy 3750 MWe.

Jeśli ktoś pyta o to miejsce bardziej praktycznie, dobrze myśleć o nim jako o nadmorskiej części Pomorza, w której inwestor prowadzi równolegle przygotowania formalne i terenowe. Dla czytelnika ważne jest jedno: pierwsza polska elektrownia jądrowa nie powstanie w kilku rozproszonych punktach, tylko w jednym, ściśle wskazanym obszarze.

Element Co wiadomo dziś
Lokalizacja Lubiatowo-Kopalino
Gmina Choczewo
Województwo Pomorskie
Technologia 3 reaktory AP1000
Moc łączna 3750 MWe
Status w 2026 roku Złożony wniosek o zezwolenie na budowę i trwające przygotowania terenowe

To też dobry moment, by rozwiać częste pomyłki: przez lata przewijał się wątek Żarnowca, ale dziś oficjalnie mówimy o Lubiatowie-Kopalinie. Z punktu widzenia odbiorcy ta różnica ma znaczenie, bo odpowiada nie tylko na pytanie „gdzie”, lecz także „na jakim etapie naprawdę jest projekt”.

Dlaczego właśnie ten teren przeszedł do finału

Według Polskich Elektrowni Jądrowych wybór tej lokalizacji był poprzedzony badaniami prowadzonymi od 2017 roku, obejmującymi dwa rozpatrywane warianty: Lubiatowo-Kopalino i Żarnowiec. To ważne, bo w energetyce jądrowej lokalizacja nie jest kwestią intuicji ani politycznego hasła, tylko sumy bardzo twardych kryteriów: geologii, warunków wodnych, bezpieczeństwa, oddziaływania na środowisko i możliwości wpięcia w infrastrukturę.

  • Bezpieczeństwo jądrowe - teren nie może zawierać cech, które utrudniłyby budowę albo późniejszą eksploatację.
  • Środowisko - trzeba ocenić wpływ na przyrodę, krajobraz i zdrowie ludzi.
  • Logistyka - ogromne elementy elektrowni wymagają dojazdu ciężkiego sprzętu i sensownej infrastruktury drogowej.
  • Formalności - bez decyzji środowiskowej, lokalizacyjnej i kolejnych zezwoleń projekt nie ruszy w teren.

Ja patrzę na to tak: w tej branży miejsce budowy musi „udźwignąć” nie tylko sam blok jądrowy, ale też cały system otoczenia. Dlatego fakt, że organ dozoru uznał lokalizację za odpowiednią, jest ważniejszy niż sama nazwa na mapie. Z tego wynika też, dlaczego tak dużo uwagi poświęca się dziś drogom, pozwoleniom i zapleczu technicznemu.

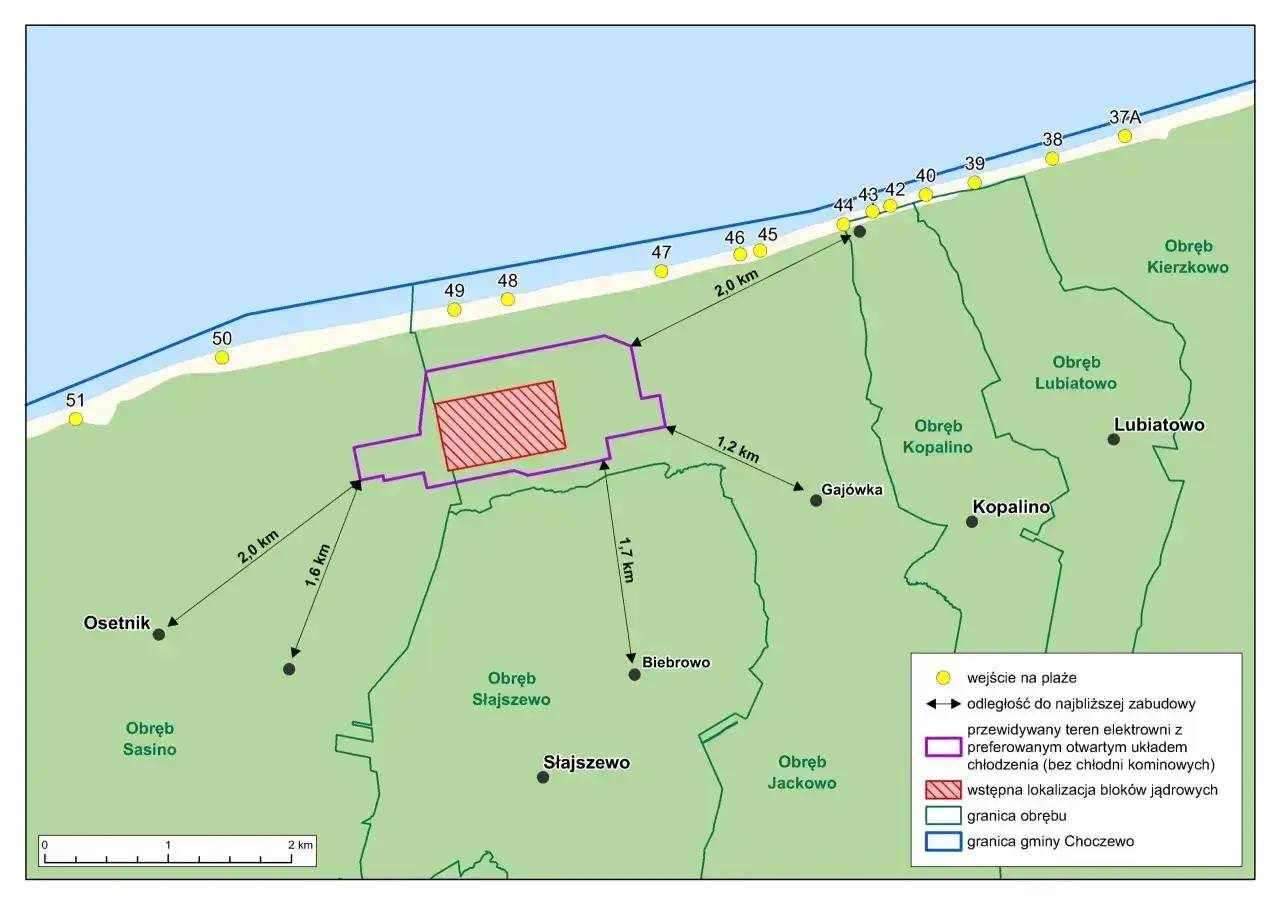

Mapa lokalizacji elektrowni jądrowej w Polsce, w gminie Choczewo, z zaznaczonym terenem pod budowę i odległościami do najbliższych miejscowości.

Co już dzieje się na miejscu i dlaczego infrastruktura jest kluczowa

W takich projektach najłatwiej patrzeć tylko na sam reaktor, ale w praktyce o tempie inwestycji decyduje też infrastruktura towarzysząca. W Lubiatowie-Kopalinie ruszają lub już ruszyły działania związane z dojazdami, drogami technologicznymi i przygotowaniem terenu pod ciężki transport.

Najbardziej konkretny przykład to droga do elektrowni: planowany układ ma około 26 km i łączy teren inwestycji z siecią dróg wyższej klasy, w tym z węzłem Łęczyce na S6. W 2026 roku wydano też pozwolenie na budowę dla 5-kilometrowego fragmentu tzw. „ostatniej mili”, czyli odcinka, który bezpośrednio spina plac budowy z publiczną siecią drogową.

  • Transport ponadgabarytowy - elementy elektrowni są zbyt duże, by opierać logistykę na zwykłych lokalnych drogach.
  • Bezpieczny ruch budowlany - osobny układ dojazdów ogranicza kolizje z ruchem mieszkańców i turystów.
  • Zaplecze robót - zanim wyleje się pierwszy beton jądrowy, trzeba mieć sprawne place, dojazdy i miejsca składowe.
  • Wiarygodność projektu - inwestycja, która naprawdę idzie do przodu, zaczyna być widoczna właśnie w takich pracach przygotowawczych.

To dobry moment, by zauważyć jedną rzecz: sama lokalizacja jest już przesądzona, ale skala przedsięwzięcia wymusza długie i bardzo uporządkowane przygotowania. Bez tego budowa elektrowni jądrowej nie ma szans działać bezpiecznie ani terminowo.

Jak harmonogram przekłada się na realny czas budowy

Jak podaje Ministerstwo Energii, 31 marca 2026 r. złożono wniosek o zezwolenie na budowę pierwszej elektrowni jądrowej. To ważny sygnał, ale jeszcze nie start samej budowy. W praktyce w 2026 roku projekt nadal przechodzi przez formalne etapy, które w energetyce jądrowej są absolutnie konieczne i zwykle zajmują więcej czasu, niż oczekuje opinia publiczna.

Etap Co to oznacza w praktyce Stan lub plan
Wniosek o zezwolenie na budowę Start najważniejszej procedury przed wejściem w fazę budowlaną Złożony 31 marca 2026 r.
Ocena wniosku przez organ dozoru Sprawdzenie kompletności i jakości dokumentacji bezpieczeństwa Może potrwać do 24 miesięcy od złożenia wniosku
Wniosek o pozwolenie na budowę do wojewody Ostatni ważny krok przed rozpoczęciem robót budowlanych w terenie Planowany na 2027 rok
Start budowy Rozpoczęcie robót, w tym wylanie pierwszego betonu jądrowego Obecny plan wskazuje IV kwartał 2028 roku
Uruchomienie pierwszego bloku Przejście z budowy do eksploatacji komercyjnej Planowane na 2036 rok

To pokazuje, że pytanie „gdzie” jest już rozstrzygnięte, a pytanie „kiedy dokładnie” wciąż zależy od decyzji administracyjnych i kompletności dokumentacji. W tej branży opóźnienie nie zawsze oznacza problem techniczny - często to po prostu konsekwencja bardzo rygorystycznej procedury.

Co ten wybór oznacza dla mieszkańców i dla rynku energii

W mojej ocenie największa zmiana dla regionu nie polega wyłącznie na samym obiekcie, ale na całym ekosystemie wokół niego: drogach, wykonawcach, serwisie, szkoleniach i łańcuchu dostaw. Taka inwestycja potrafi uruchomić lokalną gospodarkę na lata, ale nie dzieje się to automatycznie. Potrzebne są firmy gotowe do spełniania norm jakości, samorządy przygotowane na ruch budowlany i ludzie, którzy rozumieją, że proces będzie długotrwały.

  • Plusy - miejsca pracy, kontrakty dla firm, rozbudowa infrastruktury, większa stabilność systemu energetycznego.
  • Ograniczenia - wieloletni plac budowy, ruch ciężkiego transportu, presja na drogi i usługi lokalne.
  • Znaczenie dla energetyki - elektrownia jądrowa nie zastępuje OZE, ale dobrze uzupełnia system oparty na wietrze i fotowoltaice, bo dostarcza stabilną moc niezależnie od pogody.

Tu właśnie widać, że to nie jest temat wyłącznie lokalny. Lokalizacja w Pomorskiem wpływa na całą mapę polskiej energetyki, bo w dłuższej perspektywie decyduje o bezpieczeństwie dostaw i ograniczaniu pracy jednostek wysokoemisyjnych.

Co warto obserwować dalej, jeśli chcesz śledzić projekt bez chaosu informacyjnego

Najprościej patrzeć na trzy rzeczy: kolejne decyzje administracyjne, tempo robót drogowych i postęp przygotowania terenu. Jeśli te elementy idą równolegle, projekt rzeczywiście zbliża się do budowy; jeśli któryś z nich zaczyna się opóźniać, całość też się rozciąga. W energetyce jądrowej to normalne, ale właśnie dlatego warto opierać się na faktach, a nie na nagłówkach.

  • czy pojawiają się kolejne zgody i zezwolenia;
  • czy infrastruktura dojazdowa i techniczna rozwija się zgodnie z planem;
  • czy harmonogram budowy pozostaje spójny z przygotowaniem terenu;
  • czy komunikaty inwestora dotyczą już robót, a nie tylko analiz i konsultacji.

Najkrótsza odpowiedź na pytanie o pierwszą polską elektrownię jądrową jest więc prosta: powstanie w Lubiatowie-Kopalinie, w gminie Choczewo, na Pomorzu. Reszta historii to już nie geografia, tylko konsekwentne przechodzenie od decyzji do budowy.

FAQ - Najczęstsze pytania

Zlokalizowana będzie w Lubiatowie-Kopalinie, w gminie Choczewo, w województwie pomorskim. To wybrany teren inwestycji, na którym planowana jest trójblokowa elektrownia o mocy 3750 MWe.

Wybór poprzedziły wieloletnie badania (od 2017 r.) oceniające bezpieczeństwo jądrowe, wpływ na środowisko, warunki geologiczne, dostępność wody i logistykę. Organ dozoru jądrowego uznał teren za odpowiedni.

W marcu 2026 r. złożono wniosek o zezwolenie na budowę. Równolegle trwają prace nad infrastrukturą towarzyszącą, zwłaszcza drogami dojazdowymi, aby przygotować teren pod ciężki transport i przyszłe roboty budowlane.
