Przyłączenie fotowoltaiki do sieci to nie tylko montaż paneli i falownika. Żeby mikroinstalacja mogła ruszyć bez problemów, trzeba poprawnie zgłosić ją do Taurona, dołączyć właściwe załączniki i poczekać na wymianę albo parametryzację licznika. W praktyce najwięcej czasu traci się nie na sam formularz, lecz na poprawki wynikające z braków w dokumentach.

W tym artykule rozkładam cały proces na proste kroki: od tego, co uznaje się za mikroinstalację, przez komplet danych i załączników, aż po to, co dzieje się po wysłaniu zgłoszenia do Taurona. Dorzucam też wyjątki, o których łatwo zapomnieć, zwłaszcza przy modernizacji instalacji, magazynie energii albo niestandardowym modelu rozliczeń.

Najważniejsze informacje w skrócie

  • Mikroinstalacja to źródło OZE o mocy do 50 kW przyłączone do sieci o napięciu poniżej 110 kV.
  • Zgłoszenie do Taurona składa się po montażu i nie później niż 30 dni przed planowanym uruchomieniem.
  • Najszybciej zrobisz to przez formularz online, ale nie w każdym przypadku da się użyć ścieżki elektronicznej.
  • Operator ma 30 dni od otrzymania kompletnego zgłoszenia na zabudowę lub parametryzację licznika na własny koszt.
  • Do zgłoszenia zwykle potrzebujesz danych właściciela, obiektu, instalacji, oświadczenia instalatora, schematu i potwierdzeń technicznych falownika.
  • Zmianę mocy lub rodzaju instalacji trzeba zgłosić w 5 dni, a przerwę lub zakończenie produkcji w 14 dni.

Czym jest mikroinstalacja i kiedy trzeba ją zgłosić

W praktyce mikroinstalacja to małe źródło odnawialne, najczęściej fotowoltaika na dachu domu lub firmy, o łącznej mocy do 50 kW. Dla czytelnika ważniejsza od definicji jest jednak konsekwencja: jeśli taka instalacja ma pracować równolegle z siecią Taurona, trzeba ją zgłosić po montażu, ale przed uruchomieniem w trybie produkcji energii.

Ja patrzę na to tak: sama instalacja może być gotowa technicznie, ale bez formalnego zgłoszenia nie przejdziesz płynnie do etapu rozliczania energii oddanej do sieci. Do tego dochodzi jeszcze warunek praktyczny, o którym wiele osób zapomina - podłączenie powinno być wykonane za licznikiem, a między licznikiem a mikroinstalacją musi znaleźć się łącznik umożliwiający odłączenie źródła spod napięcia. To nie jest detal techniczny, tylko element bezpieczeństwa i warunek poprawnej eksploatacji.

Warto też od razu rozróżnić zwykłą mikroinstalację od sytuacji bardziej złożonych, takich jak prosument zbiorowy, spółdzielnia energetyczna albo instalacja modernizowana. Tam procedura wygląda inaczej, a część dokumentów trzeba zaktualizować od razu. Do tego wrócę później, bo właśnie te wyjątki najczęściej powodują niepotrzebne opóźnienia.

Gdy już wiesz, kiedy zgłoszenie jest obowiązkowe, można przejść do samego przebiegu procedury i zobaczyć ją krok po kroku.

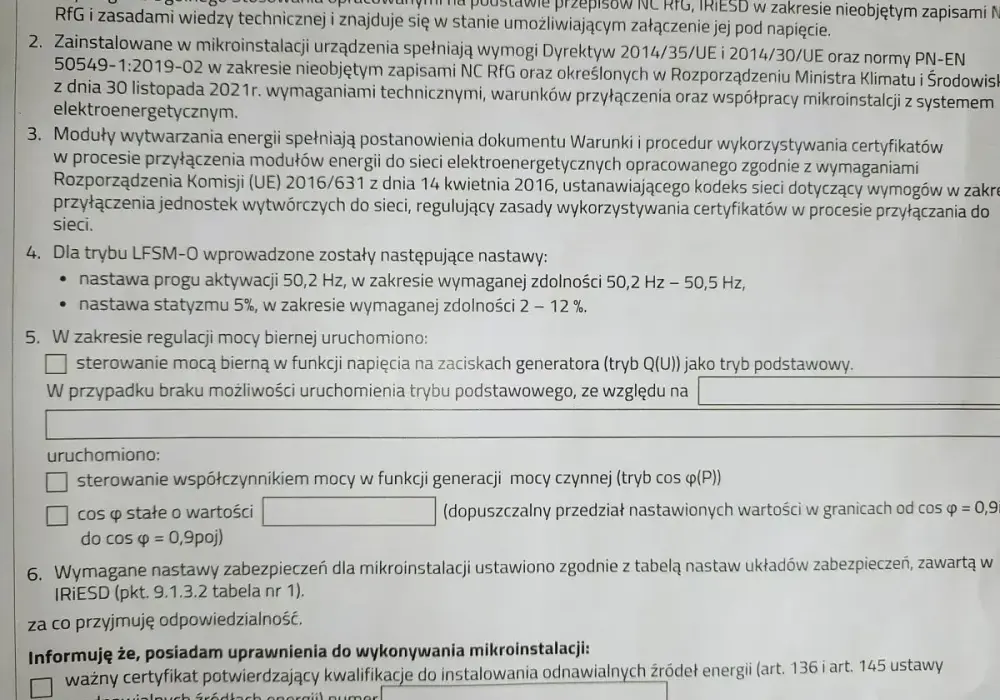

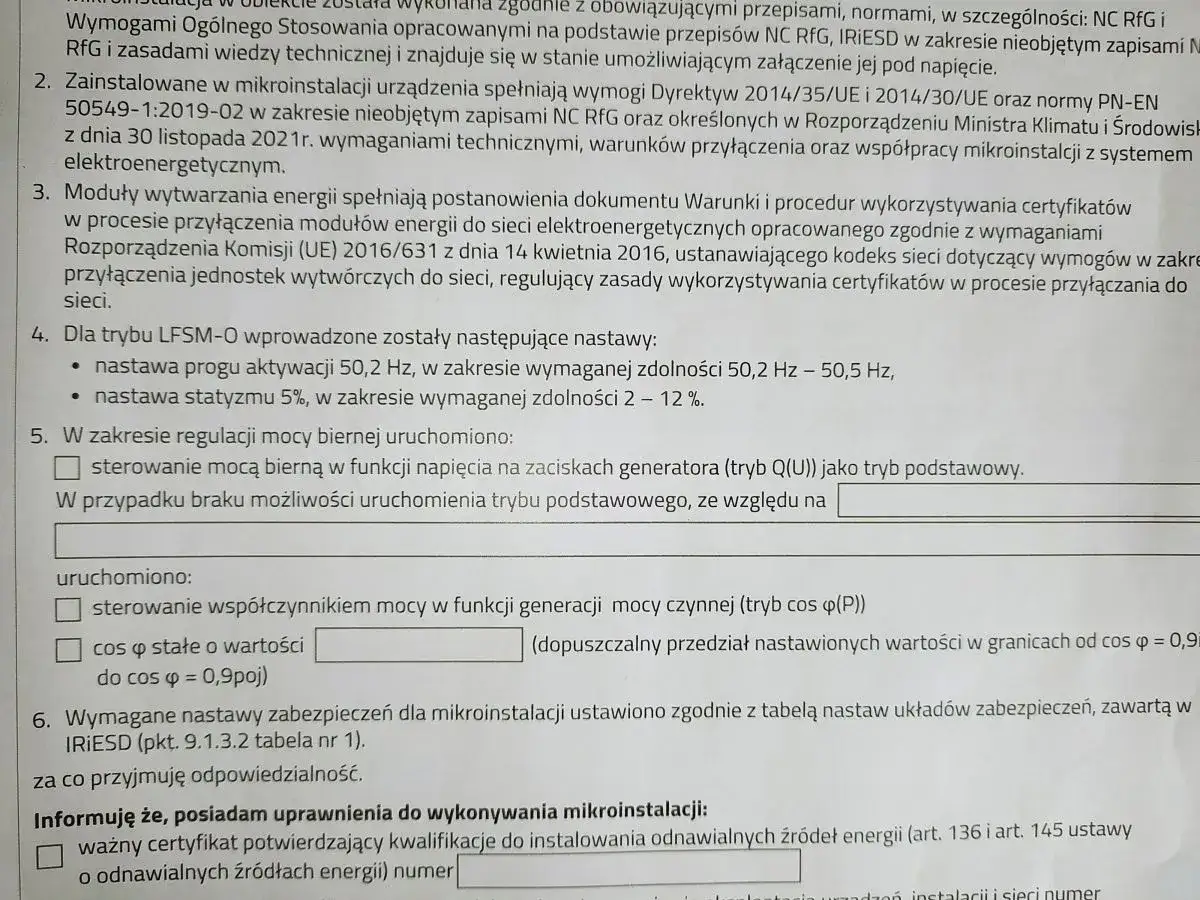

Formularz zgłoszenia mikroinstalacji Tauron. Dokument zawiera informacje o wymaganiach technicznych i procedurach przyłączenia.

Jak przejść zgłoszenie krok po kroku

Najszybsza ścieżka prowadzi przez formularz online, ale nie traktowałbym go jak „wypełnij i zapomnij”. Lepiej myśleć o tym procesie jak o pięciu prostych etapach, z których każdy musi się zgadzać z rzeczywistością w instalacji.

  1. Sprawdź instalatora. Tauron wymaga, żeby montaż wykonała osoba z odpowiednimi kwalifikacjami, czyli z certyfikatem instalatora OZE, ważnym świadectwem kwalifikacyjnym albo uprawnieniami budowlanymi w odpowiedniej specjalności. To zabezpiecza nie tylko formalności, ale też bezpieczeństwo pracy instalacji.
  2. Dopilnuj prawidłowego montażu. Mikroinstalacja musi być zgodna z dokumentacją techniczną, a układ przyłączenia powinien pozwalać na bezpieczne odłączenie źródła i obsługę licznika w stanie beznapięciowym.
  3. Wypełnij zgłoszenie. W formularzu wpisujesz dane właściciela lub firmy, dane obiektu, parametry instalacji oraz dane techniczne modułów wytwarzania energii. Formularz online wspiera uzupełnianie danych i podpowiada załączniki.
  4. Dołącz właściwe dokumenty. To najważniejszy punkt całego procesu, bo brak jednego załącznika potrafi zatrzymać weryfikację na kilka dni lub dłużej.
  5. Aktualizuj umowę i poczekaj na licznik. Jeśli masz umowę kompleksową, Tauron przygotuje aneks. Jeśli rozliczasz się na umowie sprzedaży energii, kontaktujesz się ze swoim sprzedawcą. Po pozytywnej weryfikacji operator wymienia lub parametryzuje licznik i od tego momentu możesz uruchomić produkcję.

Jeżeli ktoś pyta mnie, gdzie cały proces zwykle się wydłuża, odpowiadam bez wahania: na etapie dokumentów i dopasowania danych do rzeczywistej konfiguracji instalacji. Właśnie dlatego warto przygotować wszystko wcześniej, zamiast liczyć na późniejsze poprawki.

Jakie dane i załączniki przygotować

Najlepsza strategia jest zaskakująco prosta: najpierw zbierasz dane, potem dopiero otwierasz formularz. Ja zwykle zaczynam od numeru PPE, danych właściciela i modelu falownika, bo to właśnie tam najłatwiej o literówkę albo rozjazd między projektem a tym, co faktycznie stoi na dachu.

Co przygotować Po co to jest Kiedy staje się ważne
Dane identyfikacyjne i kontaktowe zgłaszającego Umożliwiają przypisanie zgłoszenia do właściwego odbiorcy końcowego Zawsze, niezależnie od wielkości instalacji
Dane obiektu i numer PPE Wskazują punkt poboru energii, do którego podłączona jest mikroinstalacja Zawsze
Dane instalacji fotowoltaicznej Pokazują rodzaj OZE, liczbę, moc i typ modułów Zawsze
Oświadczenie instalatora Potwierdza poprawność montażu i zgodność z wymaganiami technicznymi Zawsze
Załącznik ZM-KK To wymagane oświadczenie wskazane przez Taurona Zawsze przy standardowym zgłoszeniu
Załącznik ZM-S lub własny schemat Pokazuje sposób przyłączenia mikroinstalacji do instalacji wewnętrznej Zawsze lub przy wskazaniu własnego schematu
Specyfikacja techniczna, karty katalogowe i certyfikat Potwierdzają zgodność urządzeń z wymaganiami NC RfG i Wymogami Ogólnego Stosowania Gdy model falownika nie figuruje na wykazie certyfikowanych urządzeń
Pełnomocnictwo Uprawnia inną osobę do reprezentowania zgłaszającego Gdy formalności załatwia pełnomocnik
Załącznik ZM-M Opisuje magazyn energii przyłączony do mikroinstalacji Gdy magazyn jest częścią własnego projektu instalacji

Na osobną uwagę zasługuje certyfikacja urządzeń. Jeśli falownik nie znajduje się na liście certyfikowanych modeli, trzeba dołączyć dodatkową dokumentację techniczną. To nie jest nadmiar biurokracji, tylko sposób na potwierdzenie, że urządzenie rzeczywiście spełnia wymagania sieciowe. W praktyce jeden brakujący certyfikat potrafi opóźnić cały start bardziej niż sam montaż.

Jeżeli Twój przypadek nie jest standardowy, warto od razu sprawdzić, czy nie wchodzi w grę inna ścieżka zgłoszeniowa. I właśnie to jest temat kolejnej sekcji.

Kiedy zwykły formularz online nie wystarczy

Tauron wyraźnie wskazuje, że formularza online nie użyjesz, jeśli mikroinstalacja pracuje dla prosumenta zbiorowego albo jesteś członkiem spółdzielni energetycznej. W takim scenariuszu trzeba przejść na papierowe druki albo osobne procedury przewidziane dla tego modelu rozliczeń.

  • Prosument zbiorowy - zgłoszenie składa reprezentant, a przed rozpoczęciem wytwarzania trzeba zgłosić wszystkich uczestników co najmniej 30 dni wcześniej.
  • Modernizacja mikroinstalacji - w zgłoszeniu trzeba podać łącznie dane nowych i dotychczasowych urządzeń, a nie tylko tego, co właśnie dołożyłeś.
  • Zmiana rodzaju lub mocy instalacji - informację trzeba przekazać do 5 dni od zmiany.
  • Wstrzymanie produkcji - jeśli przerwa trwa dłużej niż 30 dni, ale krócej niż 24 miesiące, zgłoszenie składa się w ciągu 14 dni od dnia zawieszenia.
  • Zakończenie produkcji - również trzeba zgłosić w ciągu 14 dni.
  • Zmiana reprezentanta - jeśli ktoś inny ma reprezentować prosumentów zbiorowych, aktualizację trzeba zgłosić w ciągu 14 dni.

Te wyjątki są ważniejsze, niż wyglądają na pierwszy rzut oka. W praktyce decydują o tym, czy zgłoszenie przejdzie za pierwszym razem, czy wróci do poprawy. Jeśli instalacja ma magazyn energii, była rozbudowywana albo działa w modelu zbiorowym, nie traktuj standardowego formularza jako domyślnego rozwiązania. Najpierw sprawdź właściwą ścieżkę, a dopiero potem wypełniaj dokumenty.

Co dzieje się po wysłaniu zgłoszenia

Po stronie Taurona standardowy scenariusz jest dość uporządkowany. Jeśli zgłoszenie jest kompletne i zgodne z wymaganiami, operator zabudowuje lub parametryzuje urządzenie pomiarowo-rozliczeniowe na własny koszt. Na ten etap ma 30 dni od daty wpływu kompletnego zgłoszenia. To ważne, bo licznik mierzy energię pobraną z sieci i oddaną do sieci, czyli tworzy podstawę rozliczeń prosumenckich.

Pozytywna weryfikacja oznacza też aktualizację dokumentów umownych. Przy umowie kompleksowej dostajesz aneks, a przy samej umowie sprzedaży energii trzeba skontaktować się ze sprzedawcą. W przypadku podmiotu, który nie działa jako prosument, umowa sprzedaży energii wytworzonej w mikroinstalacji powinna być załatwiona wcześniej. Bilansowanie handlowe, czyli umowne rozliczenie energii wprowadzonej do sieci, musi mieć po prostu właściwą podstawę jeszcze przed uruchomieniem instalacji.

Dla czytelnika najważniejsze jest to, że bez kompletnego zgłoszenia i bez reakcji operatora nie ma sensu przyspieszać uruchomienia na własną rękę. W praktyce lepiej poczekać na formalne domknięcie niż później tłumaczyć rozbieżności w dokumentach albo poprawiać umowę po fakcie.

Gdy ten etap jest już zrozumiały, zostaje ostatnia rzecz, która w praktyce najczęściej psuje cały harmonogram: proste, ale kosztowne błędy.

Najczęstsze błędy, które opóźniają uruchomienie

Najwięcej problemów widzę wtedy, gdy ktoś zakłada, że „resztę da się dopisać później”. W zgłoszeniu mikroinstalacji takie podejście rzadko działa. Lepsza jest krótka lista kontrolna i jeden spokojny przegląd niż trzy rundy poprawek po wysyłce.

Błąd Co zwykle się dzieje Jak tego uniknąć
Brak oświadczenia instalatora albo schematu Zgłoszenie wraca do uzupełnienia Poproś instalatora o komplet dokumentów jeszcze przed złożeniem wniosku
Rozbieżność między modelem falownika a certyfikatem Operator prosi o dodatkowe dane techniczne Sprawdź model urządzenia i wykaz certyfikowanych urządzeń przed wysyłką
Zgłoszenie złożone zbyt późno Harmonogram uruchomienia się przesuwa Złóż dokumenty z wyprzedzeniem, nie w ostatnim tygodniu przed startem
Użycie złego trybu zgłoszenia Sprawa trafia do właściwej, ale dłuższej ścieżki Najpierw sprawdź, czy nie jesteś prosumentem zbiorowym lub członkiem spółdzielni
Modernizacja bez aktualizacji danych starej instalacji Dokumentacja nie zgadza się z rzeczywistą konfiguracją Wpisz łącznie dane nowych i dotychczasowych urządzeń
Brak aktualizacji umowy ze sprzedawcą Rozliczenia nie są domknięte tak, jak powinny Sprawdź aneks lub kontakt ze sprzedawcą od razu po zgłoszeniu

Jeśli mam wskazać jedną rzecz, która najbardziej pomaga, to jest nią porządek w danych. Numer PPE, adres, PESEL albo NIP, model falownika, moc modułów, schemat połączeń i oświadczenie instalatora muszą się zgadzać między sobą. Kiedy te elementy są spójne, cały proces przestaje być uciążliwy.

Na koniec zostaje jeszcze kilka praktycznych wskazówek, które nie zawsze widać w formularzu, a które potrafią oszczędzić sporo czasu i nerwów.

Co jeszcze sprawdzić przed pierwszą produkcją prądu

Przed uruchomieniem instalacji dobrze jest zrobić jeden ostatni przegląd dokumentów i samego montażu. Ja zwracam uwagę przede wszystkim na trzy rzeczy: czy instalator ma właściwe kwalifikacje, czy schemat zgadza się z rzeczywistym układem oraz czy wszystkie urządzenia zostały opisane tak samo w projekcie, zgłoszeniu i załącznikach.

  • Sprawdź, czy masz zapisane numery seryjne kluczowych urządzeń, zwłaszcza falownika i ewentualnego magazynu energii.
  • Upewnij się, że w dokumentacji nie brakuje informacji o mocy i typie modułów.
  • Jeśli instalacja była rozbudowywana, dopilnuj, by w zgłoszeniu znalazły się także urządzenia już wcześniej pracujące w systemie.
  • Nie planuj pierwszej produkcji „na wyrost” przed potwierdzeniem przyjęcia kompletnego zgłoszenia.
  • Zachowaj kopię zgłoszenia, oświadczeń i załączników w jednym folderze, najlepiej w wersji PDF.

Dobrze przygotowane zgłoszenie do Taurona nie jest skomplikowane, ale wymaga staranności. Jeśli od początku trzymasz się właściwej ścieżki, pilnujesz terminów i składasz komplet dokumentów, uruchomienie mikroinstalacji przebiega bez zbędnych przestojów. Właśnie tak powinien wyglądać praktyczny start fotowoltaiki: spokojnie, formalnie poprawnie i bez gaszenia pożarów już po montażu.

FAQ - Najczęstsze pytania

Mikroinstalacja to źródło odnawialnej energii (np. fotowoltaika) o mocy do 50 kW, podłączone do sieci o napięciu poniżej 110 kV. Najczęściej są to panele na dachu domu lub firmy, produkujące energię na własne potrzeby.

Zgłoszenie mikroinstalacji do Taurona należy złożyć po jej montażu, ale nie później niż 30 dni przed planowanym uruchomieniem. Jest to kluczowe, aby móc rozliczać energię oddawaną do sieci.

Zazwyczaj potrzebne są dane właściciela, obiektu, instalacji (moc, typ modułów), oświadczenie instalatora, schemat przyłączenia oraz specyfikacja techniczna falownika. Kompletność dokumentów przyspiesza proces.

Po otrzymaniu kompletnego zgłoszenia Tauron ma 30 dni na zabudowę lub parametryzację licznika dwukierunkowego na swój koszt. Po pozytywnej weryfikacji następuje aktualizacja umowy i instalacja może rozpocząć produkcję.

Tagi
tauron zgłoszenie mikroinstalacji
zgłoszenie mikroinstalacji tauron
jak zgłosić fotowoltaikę do taurona
dokumenty do zgłoszenia fotowoltaiki tauron
Udostępnij artykuł
Autor Alex Kowalski
Alex Kowalski
Nazywam się Alex Kowalski i od trzech lat zajmuję się tematyką energii odnawialnej, szczególnie fotowoltaiki. Moje zainteresowanie tym obszarem zaczęło się od chęci zrozumienia, jak możemy skutecznie wykorzystywać naturalne źródła energii, aby zminimalizować nasz wpływ na środowisko. W swoich tekstach staram się wyjaśniać złożone zagadnienia związane z OZE, porównując różne rozwiązania i analizując aktualne trendy. Pracując nad artykułami, kładę duży nacisk na rzetelność i przejrzystość informacji. Regularnie sprawdzam źródła, aby dostarczać czytelnikom aktualne i zrozumiałe treści. Moją misją jest nie tylko informowanie, ale także inspirowanie innych do podejmowania świadomych decyzji w zakresie energii odnawialnej.
Oceń artykuł
Ocena: 0 Liczba głosów: 0

Komentarze(0)
