Turbiny wiatrowe mają sens tylko wtedy, gdy są dobrane do realnych warunków: lokalnego wiatru, wysokości masztu, możliwości przyłączenia i kosztów serwisu. W tym artykule pokazuję, jak działają takie instalacje, kiedy dają najlepszy zwrot i dlaczego sama moc znamionowa nie wystarcza do oceny inwestycji. Dla polskich warunków to szczególnie ważne, bo dobrze zaprojektowany system potrafi pracować bardzo efektywnie, ale w złej lokalizacji szybko traci przewagę nad innymi źródłami.
Najważniejsze decyzje przed wyborem instalacji wiatrowej
- Najpierw sprawdza się wiatr na wysokości pracy wirnika, a dopiero potem dobiera model i moc.
- W Polsce najlepsze warunki zwykle dają Pomorze, okolice Wolina, Suwalszczyzna i wybrane pasma górskie.
- Przydomowe instalacje bywają odformalizowane, ale ich opłacalność zależy od pomiarów i sensownego miejsca montażu.
- W większych projektach o wyniku często decydują plan miejscowy, decyzja środowiskowa i warunki przyłączenia.
- Dobra oferta to nie tylko moc znamionowa, ale też krzywa mocy, wysokość piasty, serwis i poziom hałasu.

Jak działa instalacja i skąd bierze się prąd

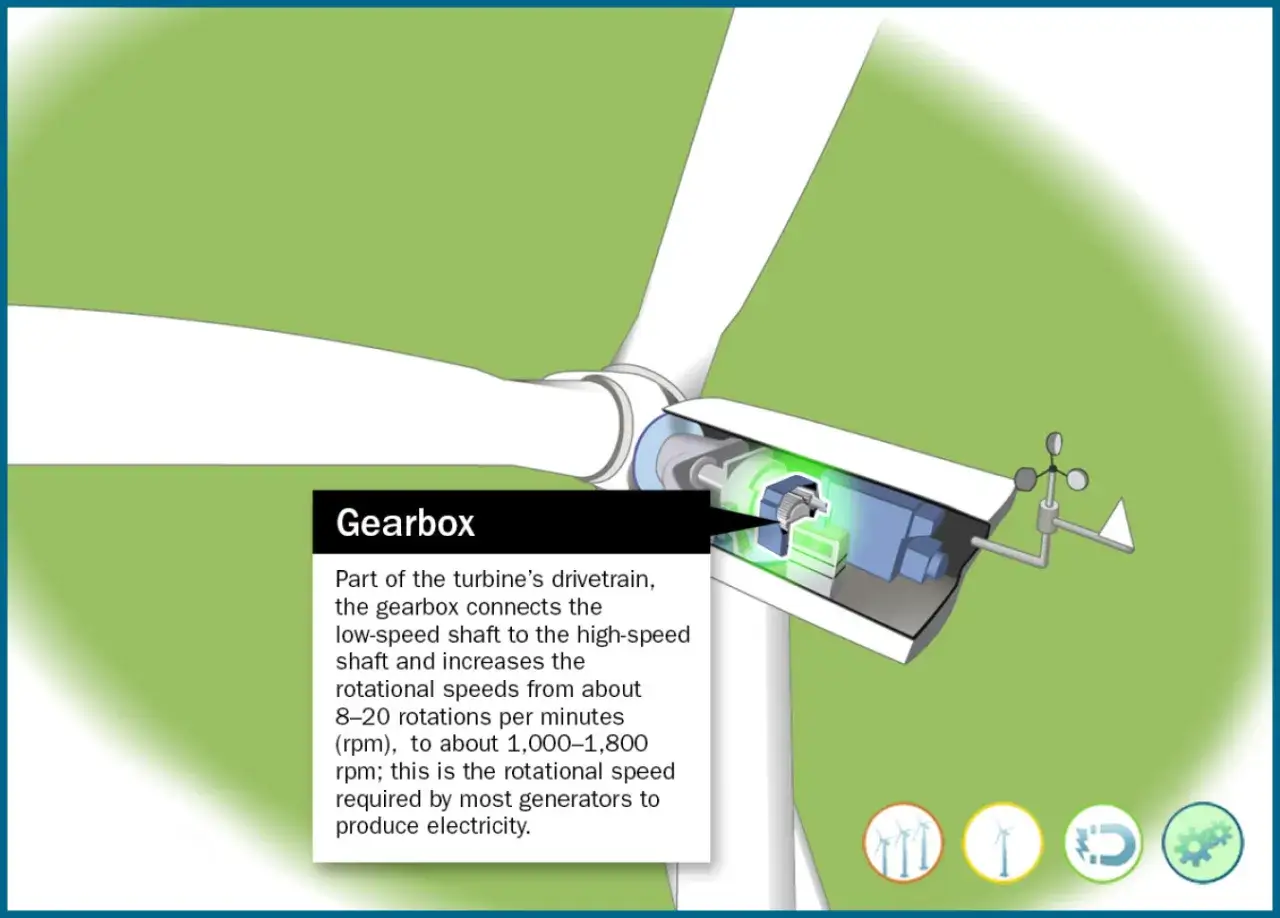

Mechanizm jest prosty w założeniu, ale w praktyce bardzo zależny od jakości projektu. Wiatr obraca łopaty, rotor przekazuje ruch do generatora, a ten zamienia energię mechaniczną na elektryczną. Potem elektronika sterująca dopasowuje parametry prądu do sieci albo do magazynu energii.
Najważniejsze są trzy rzeczy: prędkość wiatru, wysokość pracy wirnika i brak turbulencji. Instalacja zwykle zaczyna pracować efektywnie przy około 4-5 m/s, a najlepszą sprawność osiąga przy 10-12 m/s. Gdy wiatr jest zbyt silny, system przechodzi w tryb ochronny i ogranicza pracę albo się zatrzymuje, żeby nie przeciążyć łopat, łożysk i generatora.
Rotor i generator nie pracują cały czas tak samo
W wielu opisach technicznych widzę jeden błąd: ludzie zakładają, że urządzenie działa „na pełnej mocy” przez cały czas. To nieprawda. Wydajność zależy od tego, jak wygląda krzywa mocy, czyli ile energii urządzenie oddaje przy konkretnych prędkościach wiatru. Dwie konstrukcje o tej samej mocy znamionowej mogą dawać zupełnie różny roczny uzysk.
Przeczytaj również: Jak zrobić łopaty do elektrowni wiatrowej - proste metody i porady
Elektronika jest równie ważna jak łopaty
Nowoczesna instalacja nie jest tylko wirnikiem na maszcie. Liczy się także układ ustawiania gondoli do wiatru, regulacja kąta łopat, zabezpieczenia przeciwprzepięciowe i przekształtnik. To on sprawia, że energia z niestabilnego źródła da się sensownie wykorzystać. Bez tej warstwy sterowania całość byłaby znacznie mniej przewidywalna i bardziej awaryjna.
Skoro już wiadomo, jak to działa, warto przejść do tego, jakie rozwiązania naprawdę spotyka się w praktyce i czym różnią się między sobą.
Jakie rozwiązania spotyka się w praktyce
W rozmowach o wietrze najczęściej mieszają się trzy skale: małe instalacje przy budynkach, lądowe farmy oraz systemy morskie. Każda z nich ma inne miejsce w energetyce i inny poziom ryzyka. Ja patrzę na to nie przez pryzmat „lepsze czy gorsze”, tylko „do czego ma to służyć”.
| Typ rozwiązania | Najczęstsze zastosowanie | Co daje przewagę | Największe ograniczenie |
|---|---|---|---|
| Mała instalacja przy domu lub gospodarstwie | Autokonsumpcja, obiekt oddalony od sieci, uzupełnienie fotowoltaiki | Produkcja także nocą i zimą | Duża wrażliwość na turbulencje i lokalne przeszkody |
| Lądowa farma | Produkcja na sprzedaż, kontrakty PPA, zasilanie systemu krajowego | Najlepszy kompromis między skalą a kosztem | Procedury, odległości i przyłącze |
| System morski | Duże wolumeny energii i stabilniejszy uzysk | Wyższy i bardziej równy potencjał produkcyjny | Wysoki koszt, logistyka i długi harmonogram budowy |
Według IRENA nowe lądowe projekty na świecie miały w 2024 r. średni koszt energii na poziomie 0,034 USD/kWh, a średni koszt instalacji spadł do ok. 1041 USD/kW. W tym samym zestawieniu średni współczynnik wykorzystania mocy nowych projektów offshore sięgał 42%, a lądowych w grupie G20 34%. To dobry sygnał: technologia jest dojrzała, ale ekonomia nadal mocno zależy od skali i miejsca.
W praktyce najwięcej sensu ma więc nie „największa możliwa turbina”, tylko rozwiązanie dopasowane do warunków. I właśnie lokalizacja decyduje o tym, czy instalacja będzie pracowała spokojnie przez lata, czy stanie się kosztownym rozczarowaniem.
Dlaczego lokalizacja decyduje o opłacalności
W Polsce najlepsze warunki zwykle spotyka się na Pomorzu, w rejonie Wolina, na Suwalszczyźnie, w środkowej Wielkopolsce i na Mazowszu, a także w wybranych obszarach górskich. Sama średnia prędkość wiatru to jednak za mało. Równie ważne są turbulencje, przeszkody terenowe, wysokość masztu, oblodzenie zimą i dostęp do sieci.
Jak podaje PSE, na 1 marca 2026 r. moc farm wiatrowych w Polsce wyniosła 11 175 MW. To pokazuje, że segment jest już istotną częścią krajowego miksu, a nie niszą. Jednocześnie ten wynik nie oznacza, że każda lokalizacja nadaje się do nowej inwestycji. Wręcz przeciwnie, im większa skala projektu, tym ostrzejsza staje się selekcja miejsca.- Średnia prędkość wiatru musi być liczona na wysokości pracy wirnika, nie przy ziemi.
- Turbulencja nie może dominować, bo obniża uzysk i zwiększa zużycie mechaniczne.
- Przyłącze do sieci powinno być technicznie i ekonomicznie sensowne, inaczej projekt traci opłacalność.
- Sezonowość bywa zaletą, bo wiatr często uzupełnia fotowoltaikę lepiej niż inne źródła.
Jeśli porównuję różne lokalizacje, zawsze sprawdzam też jedno: czy wiatr ma być źródłem głównym, czy tylko elementem miksu. W domu i małej firmie często lepiej działa układ hybrydowy z PV i magazynem energii niż próba oparcia całego zużycia wyłącznie na wietrze. To zwykle bardziej stabilne i mniej nerwowe finansowo.
Po ocenie miejsca przychodzi moment najbardziej nieprzyjemny, ale decydujący: formalności. I tutaj wiele projektów potyka się nie na technologii, tylko na papierach.
Formalności i przyłącze, które najczęściej spowalniają projekt
W przypadku małych instalacji ścieżka bywa prostsza. Dla mikroinstalacji wiatrowej o wysokości do 3 metrów przyłączenie on-grid zwykle sprowadza się do zgłoszenia albo uzyskania warunków przyłączenia. Jeśli moc mikroinstalacji nie przekracza mocy przyłączeniowej obiektu, operator przyłącza ją w terminie 30 dni od zgłoszenia.
Przy większych projektach sytuacja jest bardziej złożona. Zazwyczaj trzeba przejść przez kilka etapów:
- sprawdzenie miejscowego planu zagospodarowania przestrzennego albo potrzeby jego zmiany,
- uzyskanie decyzji środowiskowej,
- przygotowanie dokumentacji technicznej i geotechnicznej,
- uzyskanie pozwolenia na budowę,
- po zakończeniu prac, uzyskanie pozwolenia na użytkowanie.
Największy problem w praktyce nie wynika z samej technologii, tylko z tego, że sieć nie zawsze ma wolne moce przyłączeniowe tam, gdzie wiatr jest najlepszy. Dlatego przy większej inwestycji zaczynam od sprawdzenia procedur, a dopiero później patrzę na model turbiny. To oszczędza czas i rozczarowanie.
Skoro formalności są już jasne, można przejść do pytania, które interesuje większość inwestorów najbardziej: jak nie kupić urządzenia, które wygląda dobrze tylko na folderze.
Jak wybrać dobrą ofertę bez marketingowych obietnic
Najczęstszy błąd to porównywanie wyłącznie mocy znamionowej. To zbyt mało. Dwie instalacje o tej samej etykiecie mogą pracować zupełnie inaczej, jeśli różnią się średnicą rotora, wysokością piasty albo sterowaniem łopat. Z mojego punktu widzenia liczy się to, co urządzenie zrobi w realnym wietrze, a nie tylko w katalogu.
| Co sprawdzić | Co to oznacza w praktyce | Dlaczego ma znaczenie |
|---|---|---|
| Krzywa mocy | Pokazuje produkcję przy różnych prędkościach wiatru | Lepszy wskaźnik niż sama moc nominalna |
| Wysokość piasty | Oś wirnika jest wyżej nad przeszkodami | Mniej turbulencji i zwykle lepszy uzysk |
| Serwis i części | Dostępność przeglądów, łożysk, elektroniki i łopat | Decyduje o przestojach i kosztach przez lata |
| Hałas i zgodność formalna | Parametry akustyczne i dokumentacja | Pomagają uniknąć konfliktów i problemów przy odbiorze |
| Certyfikacja i gwarancja | Potwierdzenie bezpieczeństwa i jakości wykonania | Wpływa na ubezpieczenie i realną trwałość projektu |
- Nie ufam ofertom, które obiecują zbyt szybki zwrot bez konkretnego pomiaru wiatru.
- Nie kupuję urządzenia tylko dlatego, że ma wysoką moc szczytową.
- Sprawdzam, czy producent jasno opisuje warunki pracy, zakres serwisu i ograniczenia akustyczne.
- Patrzę, czy instalacja pasuje do profilu zużycia, a nie tylko do wolnej przestrzeni na działce.
W praktyce najrozsądniejsza oferta to nie ta najgłośniejsza, tylko ta najlepiej opisana. Jeśli dostawca potrafi pokazać dane z krzywej mocy, warunki gwarancji i sensowny plan serwisowy, to jest dużo bliżej realnego projektu niż sprzedażowego hasła. A potem i tak wraca pytanie o eksploatację, bo tam ujawniają się prawdziwe koszty.
Eksploatacja i ograniczenia, o których rzadko mówi sprzedawca
Każda instalacja pracuje w środowisku, które ją zużywa. Łożyska, przekładnia, elektronika, zabezpieczenia odgromowe i łopaty wymagają kontroli. W niektórych lokalizacjach dochodzi oblodzenie, w innych większy hałas lub ograniczenia środowiskowe. Jeśli ktoś sprzedaje projekt jako „bezobsługowy”, traktuję to jako sygnał ostrzegawczy.
- Serwis planowy jest konieczny, bo niewielka awaria potrafi zatrzymać produkcję na długo.
- Odgromienie ma duże znaczenie, zwłaszcza na otwartych terenach i przy wyższych konstrukcjach.
- Przestoje sieciowe mogą ograniczyć oddawanie energii, nawet jeśli wiatr jest bardzo dobry.
- Kolizje z otoczeniem pojawiają się przy złym ustawieniu, zbyt małej odległości od zabudowy lub błędnej analizie akustycznej.
Najlepiej działa wtedy, gdy jest częścią szerszego układu: z fotowoltaiką, magazynem energii i sensownie dobranym profilem zużycia. Właśnie dlatego tak często powtarzam klientom jedno zdanie: wiatr nie zastępuje analizy, tylko ją wymusza.
Na czym naprawdę warto się skupić przed pierwszą decyzją
Jeśli myślisz o małej instalacji, zacznij od pomiaru wiatru i sprawdzenia, czy miejsce montażu nie będzie pracowało w silnej turbulencji. Jeśli planujesz projekt dla firmy albo gminy, dołóż analizę przyłącza, formalności planistycznych i kosztów serwisu. W projektach większych skala ma znaczenie, ale dopiero dobry site assessment pokazuje, czy inwestycja ma ekonomiczny sens.
Najlepsza decyzja nie polega na wybraniu największej maszyny, tylko na dopasowaniu technologii do wiatru, sieci i skali poboru. To właśnie w tym miejscu instalacje wiatrowe przestają być obietnicą, a zaczynają działać jak solidne źródło energii.
