Budowa pierwszej elektrowni jądrowej w Polsce weszła w etap, w którym liczą się już nie deklaracje, lecz pozwolenia, harmonogram i infrastruktura towarzysząca. W tym tekście pokazuję, na jakim etapie jest projekt w Lubiatowie-Kopalino, kiedy realnie może ruszyć produkcja energii, ile to kosztuje i dlaczego atom ma znaczenie także dla rozwoju OZE oraz stabilności całego systemu.

Najważniejsze fakty o projekcie, które warto mieć przed oczami

  • Plan zakłada trzy reaktory AP1000 o łącznej mocy 3750 MWe w lokalizacji Lubiatowo-Kopalino w gminie Choczewo.
  • Wniosek o zezwolenie na budowę złożono 31 marca 2026 r., a PAA w maju 2026 r. potwierdziła, że lokalizacja nadaje się dla planowanego obiektu.
  • Przygotowanie terenu już trwa, ale właściwa budowa ma zacząć się w 2028 r. wraz z pierwszym betonem jądrowym.
  • Harmonogram zakłada uruchomienie bloku 1 w 2036 r., bloku 2 w 2037 r. i bloku 3 w 2038 r.
  • Finansowanie opiera się na publicznym wsparciu do 60,2 mld zł, długu i umowach z instytucjami finansowymi, w tym US EXIM.
  • Ten projekt nie zastępuje OZE, tylko ma stabilizować system wtedy, gdy słońce i wiatr nie pracują z pełną mocą.

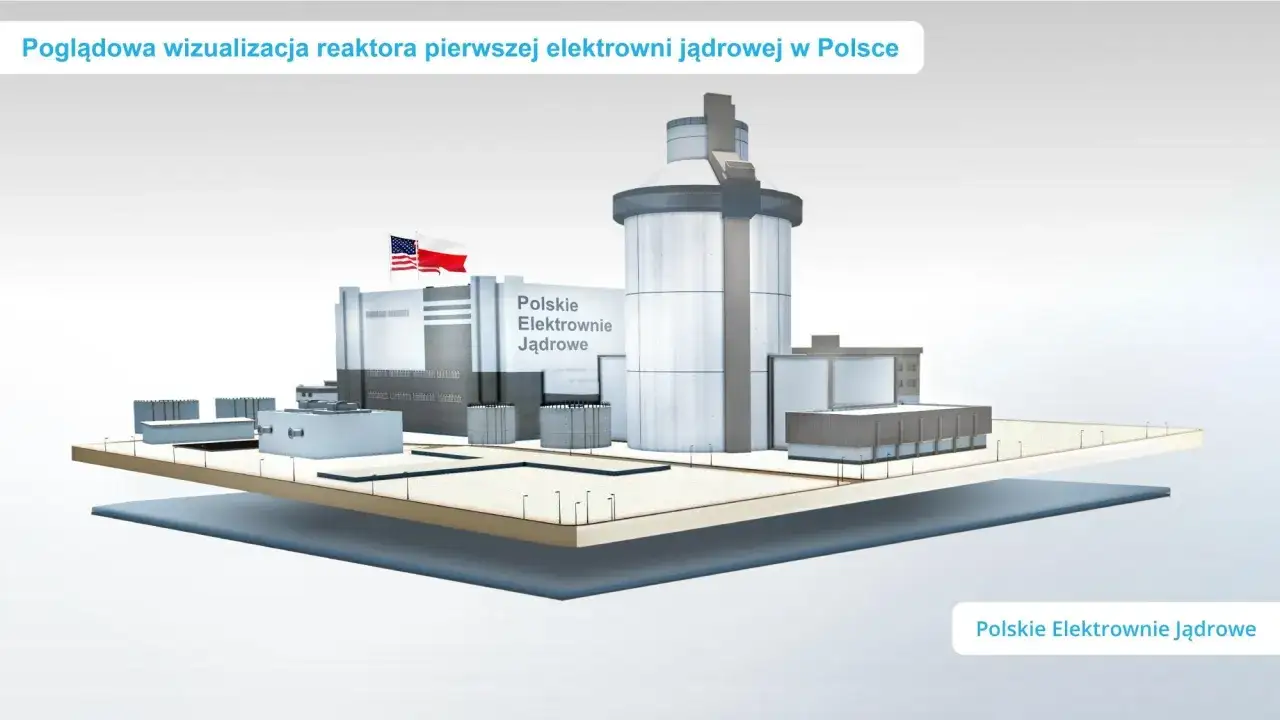

Wizualizacja reaktora pierwszej elektrowni jądrowej w Polsce. Obok flagi USA i Polski widnieje napis

Gdzie dziś jest projekt i co już zostało zrobione

Najprościej mówiąc: to nie jest już koncepcja „na przyszłość”, tylko projekt, który przeszedł do fazy administracyjnej i przygotowawczej. Na Pomorzu wykonano już pierwsze prace terenowe, a 31 marca 2026 r. inwestor złożył wniosek o zezwolenie na budowę, co jest jednym z najważniejszych kroków przed wejściem w właściwą fazę realizacji.

W praktyce warto rozdzielać trzy rzeczy, bo w mediach często wrzuca się je do jednego worka: wybór lokalizacji, prace przygotowawcze i samą budowę reaktora. Dopiero po złożeniu i uzyskaniu kluczowych decyzji projekt naprawdę przechodzi z fazy „przygotowujemy teren” do fazy „wznosimy obiekt jądrowy”.

Data Co się wydarzyło Dlaczego to ważne
2021 Wybrano Lubiatowo-Kopalino jako preferowaną lokalizację Projekt dostał jasny kierunek i mógł wejść w etap szczegółowych analiz
Jesień 2025 Ruszyły prace przygotowawcze w terenie To jeszcze nie budowa reaktora, ale już realne przygotowanie placu i zaplecza
10 lutego 2026 PEJ zakończyły główną część pierwszego etapu prac przygotowawczych To sygnał, że harmonogram nie jest martwy i kolejne kroki faktycznie są wykonywane
31 marca 2026 Złożono wniosek o zezwolenie na budowę To jedno z głównych pozwoleń potrzebnych przed wejściem w fazę budowy
7 maja 2026 PAA wydała opinię o bezpieczeństwie lokalizacji Potwierdza, że na tym etapie nie ma blokującego problemu z punktu widzenia bezpieczeństwa jądrowego

Najważniejsze jest to, że projekt nie stoi w miejscu, ale równie ważne jest uczciwe nazwanie etapu, na którym jesteśmy: to wciąż przygotowanie do budowy, a nie pełnoskalowy plac budowy reaktora. Od tego miejsca naturalnie przechodzimy do pytania, dlaczego wybrano właśnie ten wariant techniczny i tę lokalizację.

Dlaczego wybrano właśnie Lubiatowo-Kopalino i technologię AP1000

Wybór Lubiatowa-Kopalina nie był przypadkowy ani marketingowy. To efekt długich analiz lokalizacyjnych, środowiskowych i bezpieczeństwa, które miały odpowiedzieć na proste pytanie: gdzie da się bezpiecznie i stabilnie ulokować obiekt o znaczeniu strategicznym dla całego kraju. Lokalizacja na Pomorzu ma też sens systemowy, bo pozwala lepiej rozłożyć źródła wytwórcze w kraju i odciążyć południowe obszary, które od lat opierają się głównie na węglu.

Równie ważna jest sama technologia. Trzy reaktory AP1000 dają łącznie 3750 MWe mocy zainstalowanej, a każdy blok ma mieć około 1250 MWe. To nie jest mały, eksperymentalny projekt, tylko duża jednostka klasy przemysłowej, zaprojektowana z myślą o pracy podstawowej. W praktyce oznacza to stabilne źródło energii, które nie zależy od pogody tak jak fotowoltaika czy wiatr, a jednocześnie ma wspierać modernizację całego miksu energetycznego.

  • Pasywne systemy bezpieczeństwa oznaczają, że część mechanizmów ochronnych może działać bez natychmiastowej ingerencji operatora i bez zewnętrznego zasilania.
  • Modułowa konstrukcja upraszcza część procesu budowy, choć nie usuwa ryzyk związanych z logistyką i montażem wielkich komponentów.
  • Trzy bloki w jednym miejscu dają efekt skali, ale wymagają też bardzo dobrej infrastruktury drogowej, sieciowej i serwisowej.

Ja patrzę na ten projekt tak: w energetyce wygrywa nie ten wariant, który wygląda najbardziej efektownie w komunikacie prasowym, tylko ten, który po latach nadal działa zgodnie z założeniami. AP1000 ma tę przewagę, że jest technologią sprawdzoną, a nie obietnicą z białej kartki. Następne pytanie brzmi więc już nie „co to za technologia”, ale „kiedy faktycznie zobaczymy energię z tego źródła”.

Jak wygląda harmonogram do uruchomienia

Oficjalny harmonogram jest czytelny, ale w inwestycjach jądrowych sama czytelność nie oznacza gwarancji. Najpierw trzeba domknąć decyzje administracyjne, potem podpisać kluczowe umowy i dopiero później wejść w budowę sensu stricto. Dopiero wtedy zaczyna się etap, który w branży nazywa się wylaniem pierwszego betonu jądrowego.

Kamień milowy Planowany termin Co to oznacza
Wniosek o zezwolenie na budowę 31 marca 2026 r. Projekt wszedł w najważniejszą ścieżkę formalną przed budową
Rozpoczęcie budowy IV kwartał 2028 r. Ma to być moment rozpoczęcia prac związanych z pierwszym betonem jądrowym
Budowa bloku 1 Około 7 lat To standardowy, wieloletni proces dla tak dużego obiektu energetycznego
Start eksploatacji bloku 1 2036 r. Pierwszy blok ma wejść do pracy komercyjnej
Start eksploatacji bloku 2 2037 r. Kolejny etap uruchamiania mocy
Start eksploatacji bloku 3 2038 r. Zakończenie podstawowej sekwencji rozruchu całej elektrowni

Rząd jednocześnie zapowiedział zmiany prawne, które mają skrócić realizację inwestycji nawet o około 2 lata. Trzeba jednak traktować to jako szacunek, a nie obietnicę bez ryzyka. W atomie jeden poślizg w dokumentacji, kontrakcie albo łańcuchu dostaw potrafi przesunąć harmonogram o wiele miesięcy. To właśnie dlatego w tej branży nie ocenia się projektu po samym terminie „na slajdzie”, tylko po tym, czy kolejne kroki faktycznie są domykane.

Ile to kosztuje i skąd będą pieniądze

Tu łatwo wpaść w pułapkę uproszczeń. Publicznie nie ma jednej prostej liczby, która uczciwie zamykałaby cały koszt inwestycji z dokładnością do złotówki, dlatego lepiej patrzeć na ramy finansowania niż na medialne skróty. Najważniejsza oficjalna informacja brzmi dziś tak: państwo zgodziło się na wsparcie projektu limitem do 60,2 mld zł, a sama spółka PEJ buduje także finansowanie dłużne i instytucjonalne.

Element finansowania Co wiadomo Co to oznacza dla projektu
Wsparcie publiczne Limit do 60,2 mld zł Państwo bierze na siebie kluczową część ryzyka inwestycyjnego
Dług inwestycyjny Około 70% kosztu inwestycji ma pochodzić z finansowania dłużnego Projekt nie opiera się wyłącznie na budżecie państwa
Kapitał państwowy Pozostała część ma być pokryta środkami publicznymi To klasyczny model dla dużych projektów strategicznych
US EXIM Podpisano pierwszą umowę pożyczkową To zwiększa elastyczność finansową i wzmacnia wiarygodność projektu
Listy intencyjne innych instytucji 11 agencji kredytów eksportowych, łącznie ponad 100 mld zł Pokazuje, że projekt jest traktowany jako finansowalny na rynku międzynarodowym

Z mojego punktu widzenia to ważne z jednego powodu: wielkie projekty nie przegrywają najczęściej przez brak deklaracji, tylko przez to, że w pewnym momencie nie domyka się finansowanie albo wykonanie. Tu przynajmniej widać, że inwestor nie opiera się wyłącznie na jednym źródle pieniędzy. To zwiększa szanse na ciągłość projektu, choć oczywiście nie eliminuje ryzyka opóźnień. Następny naturalny krok to pytanie, co z tego wynika dla całego systemu energetycznego i dla OZE.

Co atom zmieni w systemie energetycznym i dla rynku OZE

Jeżeli patrzę na polski system bez ideologii, to atom nie jest konkurencją dla fotowoltaiki czy wiatru wprost, tylko ich uzupełnieniem. OZE obniżają emisje i koszty w godzinach dobrej produkcji, ale są zmienne. Elektrownia jądrowa daje z kolei moc dyspozycyjną, czyli taką, która może pracować stabilnie wtedy, gdy warunki pogodowe nie pomagają. Dla kraju o dużym udziale przemysłu energochłonnego to różnica fundamentalna.

Według danych przywoływanych przez resort edukacji, planowana elektrownia ma potencjał pokryć zapotrzebowanie na energię elektryczną dla ponad 12 mln gospodarstw domowych. Sama liczba robi wrażenie, ale jeszcze ważniejsze jest to, że taka moc może odciążyć system w momentach szczytowego zapotrzebowania i ograniczyć potrzebę utrzymywania wysokoemisyjnych rezerw. W tym sensie atom wspiera transformację, a nie ją zastępuje.

Cecha Energetyka jądrowa OZE
Profil produkcji Stabilny, przewidywalny Zależny od warunków pogodowych
Rola w systemie Moc podstawowa i stabilizacyjna Źródło taniej energii w korzystnych warunkach
Emisje operacyjne Bardzo niskie Bardzo niskie
Największa zaleta Dyspozycyjność i skala Szybkość wdrażania i elastyczność
Największe ograniczenie Długi czas realizacji Zmienność produkcji

To jest dokładnie ten układ, który ma sens dla Polski: OZE obniżają koszt i emisje tam, gdzie mogą, a atom zabezpiecza system tam, gdzie potrzebna jest ciągłość. W praktyce nie chodzi więc o wybór „albo, albo”, tylko o sensowną architekturę całego miksu. I tu dochodzimy do mniej wygodnego, ale bardzo potrzebnego tematu: ryzyk, których nie wolno zamiatać pod dywan.

Na jakie ryzyka i ograniczenia trzeba patrzeć trzeźwo

Jako autor nie lubię udawać, że wielka energetyka to projekt prosty i liniowy. W atomie najbardziej zdradliwy jest właśnie optymizm bez warunków. To, że złożono wniosek, nie znaczy jeszcze, że budowa ruszy bez opóźnień. To, że są deklaracje finansowe, nie znaczy jeszcze, że wszystkie umowy zostaną domknięte bez korekt. A to, że lokalizacja została pozytywnie oceniona, nie znaczy, że cała ścieżka administracyjna będzie gładka.

  • Ryzyko harmonogramu - każdy etap formalny może wydłużyć kolejne miesiące prac, jeśli pojawią się korekty dokumentacji albo dodatkowe uzgodnienia.
  • Ryzyko łańcucha dostaw - tak duży obiekt wymaga terminowych dostaw specjalistycznych komponentów i bardzo dobrej logistyki.
  • Ryzyko kadrowe - potrzeba nie tylko inżynierów, ale też techników, spawaczy, monterów, inspektorów i firm lokalnych.
  • Ryzyko infrastrukturalne - bez dróg, sieci przesyłowych i zaplecza budowa może spowalniać nawet wtedy, gdy sam projekt jest gotowy.
  • Ryzyko społeczne i środowiskowe - każda duża inwestycja jądrowa wymaga stałego dialogu i monitoringu, a nie jednorazowej kampanii informacyjnej.

Najczęstszy błąd odbiorców jest prosty: myli się „jest decyzja” z „za chwilę działa reaktor”. W rzeczywistości między tymi punktami jest kilka bardzo wymagających lat, które trzeba przejść bez rozmycia odpowiedzialności. To właśnie dlatego kolejna sekcja jest dla mnie najpraktyczniejsza - pokazuje, co warto śledzić, żeby odróżnić realny postęp od samej narracji.

Co warto śledzić w 2026 roku, jeśli chcesz ocenić realne tempo prac

Jeśli ktoś chce ocenić, czy projekt naprawdę przyspiesza, powinien patrzeć na kilka konkretnych sygnałów, a nie na samą retorykę polityczną. W atomie najcenniejsze są te punkty, które trudno „opowiedzieć”, bo albo są, albo ich nie ma.

  • czy decyzja PAA i dalsze zezwolenia administracyjne domkną się bez znaczących korekt,
  • czy zostanie podpisana pełna umowa EPC, czyli kontrakt na projektowanie, dostawy i budowę,
  • czy ruszy drugi etap prac przygotowawczych na terenie inwestycji,
  • czy projekt infrastruktury dojazdowej i kolejnych połączeń sieciowych będzie realizowany zgodnie z terminami,
  • czy inwestor utrzyma założenie startu budowy w 2028 r. i późniejszego uruchamiania bloków od 2036 r.,
  • czy rozwój kadrowy i lokalne łańcuchy dostaw będą nadążały za skalą przedsięwzięcia.

Jeżeli te elementy będą domykane jeden po drugim, będzie to znaczyło, że projekt przesuwa się z poziomu planu do poziomu faktycznej realizacji. I właśnie wtedy pierwsza elektrownia jądrowa stanie się nie tylko ważnym symbolem transformacji, ale też realnym filarem polskiego systemu energetycznego, obok OZE, magazynów energii i modernizowanej sieci przesyłowej.

FAQ - Najczęstsze pytania

Projekt przeszedł z fazy koncepcyjnej do administracyjnej i przygotowawczej. Złożono wniosek o zezwolenie na budowę, a PAA potwierdziła bezpieczeństwo lokalizacji. Trwają pierwsze prace terenowe na Pomorzu.

Harmonogram zakłada rozpoczęcie eksploatacji pierwszego bloku w 2036 roku. Kolejne bloki mają ruszyć w 2037 i 2038 roku, po rozpoczęciu właściwej budowy w IV kwartale 2028 roku.

Finansowanie opiera się na wsparciu publicznym do 60,2 mld zł, finansowaniu dłużnym (ok. 70% kosztów) oraz środkach z kapitału państwowego. Projekt wspierają też instytucje międzynarodowe, jak US EXIM.

Nie, atom ma uzupełniać OZE. Elektrownia jądrowa zapewni stabilną moc podstawową, niezależną od pogody, stabilizując system energetyczny, gdy OZE nie pracują z pełną mocą.
