Co trzeba wiedzieć, zanim ruszysz z modernizacją
- Świadectwo potwierdza oszczędność energii finalnej i może stać się zbywalnym prawem majątkowym.
- Minimalny próg dla pojedynczego przedsięwzięcia to zwykle 10 toe rocznie, czyli 116,3 MWh.
- Najlepiej działają projekty z powtarzalnym efektem: LED, automatyka, napędy, odzysk energii, modernizacja instalacji.
- Start robót przed złożeniem wniosku potrafi przekreślić szansę na świadectwo.
- W praktyce o wyniku często decydują nie same roboty, tylko audyt, dokumenty i dobry moment wejścia w procedurę.
Jak działa system i skąd bierze się jego wartość
W polskim systemie chodzi o świadectwa efektywności energetycznej, czyli dokumenty potwierdzające, że dany projekt rzeczywiście ogranicza zużycie energii finalnej. Jak podaje Ministerstwo Klimatu i Środowiska, krajowy cel oszczędności energii finalnej do 2030 roku wynosi 5580 tys. toe, a system ma pomagać go dowozić zarówno przez inwestycje, jak i przez mechanizmy rynkowe.
Najprościej ujmując: jeśli modernizacja przynosi wymierną oszczędność, można ją przeliczyć na toe, a potem uzyskać prawa majątkowe, którymi da się obracać. To właśnie ten element tworzy finansowy sens całego mechanizmu. To nie jest zwykłe „dofinansowanie z urzędu”, tylko rynek oparty na potwierdzonej oszczędności.
| Element | Co oznacza | Dlaczego ma znaczenie |
|---|---|---|
| 1 toe | 1 tona oleju ekwiwalentnego, czyli 11,63 MWh | Ułatwia przeliczenie skali projektu na energię elektryczną lub cieplną |
| Próg 10 toe | Minimalna oszczędność średnioroczna dla jednego przedsięwzięcia | Bez tego poziomu mechanizm zwykle nie ma sensu |
| Prawa majątkowe | Można je sprzedać lub wykorzystać do rozliczenia obowiązku | To one zamieniają oszczędność w pieniądz |
| Obrót giełdowy | Prawa są zbywalne i podlegają obrotowi na rynku | Wartość nie jest stała i zależy od sytuacji rynkowej |
W praktyce ten model jest bliższy rynku praw niż klasycznej dotacji. Im lepiej policzony efekt i im bardziej przewidywalny projekt, tym większa szansa, że świadectwo będzie miało realną wartość, a nie tylko formalny status. Z tego powodu tak ważne jest pytanie, kto w ogóle może na tym skorzystać.
Kto może na tym zyskać i kiedy projekt naprawdę ma sens
Największy bezpośredni interes mają podmioty zobowiązane do realizacji oszczędności energii, czyli przede wszystkim sprzedawcy energii elektrycznej, ciepła i gazu odbiorcom końcowym oraz wybrane podmioty paliwowe. W 2026 roku obowiązek dla podmiotów paliwowych wynosi 0,6%, więc system nie jest martwym zapisem, tylko działającym narzędziem rozliczeń.
Z drugiej strony z mechanizmu korzysta też właściciel albo operator inwestycji, bo może sprzedać uzyskane prawa majątkowe lub wykorzystać je w szerszej strategii finansowania modernizacji. W praktyce widzę, że najlepiej wychodzą projekty średnie i duże, gdzie oszczędność jest powtarzalna i łatwa do obrony w audycie. Dla bardzo małych inwestycji koszt formalny bywa po prostu zbyt wysoki względem efektu.
| Typ sytuacji | Co zyskujesz | Kiedy to ma sens |
|---|---|---|
| Zakład przemysłowy | Duży, mierzalny spadek zużycia energii i szansa na świadectwo | Gdy modernizacja obejmuje kilka procesów naraz i daje trwały efekt |
| Wspólnota lub zarządca budynku | Możliwość monetyzacji termomodernizacji, oświetlenia i automatyki | Gdy projekt jest dobrze policzony i obejmuje większy obiekt |
| MŚP | Lepsza efektywność instalacji i niższe rachunki | Gdy oszczędność jest wyraźna, a dokumentacja od początku prowadzona porządnie |
| Mały dom lub drobna modernizacja | Zwykle przede wszystkim niższe rachunki, niekoniecznie certyfikat | Gdy skala jest za mała, żeby uzasadnić cały proces |
To ważne rozróżnienie: sam fakt, że inwestycja jest „ekologiczna”, nie wystarcza. Liczy się oszczędność energii finalnej, a nie deklaracja prośrodowiskowa. Z tego powodu warto najpierw sprawdzić, czy planowany projekt mieści się w katalogu działań, które ustawodawca rzeczywiście uznaje za efektywnościowe.
Jakie inwestycje najczęściej kwalifikują się przy prądzie
Jeśli patrzymy na temat od strony energii elektrycznej, najlepiej sprawdzają się projekty, które redukują stałe, powtarzalne straty. Ustawa wymienia kilka rodzajów przedsięwzięć, a w praktyce najczęściej spotykam takie, które dotyczą oświetlenia, napędów, automatyki i ograniczania strat w instalacjach.
- Modernizacja oświetlenia - wymiana starych opraw na LED, czujniki obecności, sterowanie strefowe. To jeden z najprostszych sposobów na szybki efekt.
- Wymiana silników, napędów i falowników - szczególnie tam, gdzie pracują pompy, wentylatory, przenośniki lub sprężarki. Tu oszczędności bywają bardzo stabilne.
- Ograniczenie strat biernej - poprawa jakości energii i kompensacja mocy biernej. To często niedoceniany obszar, a potrafi mocno poprawić rachunek.
- Odzysk energii - na przykład w procesach przemysłowych, gdzie ciepło albo energia pomocnicza nie muszą być tracone bezpowrotnie.
- Modernizacja instalacji i automatyki - BMS, systemy sterowania, lepsze harmonogramy pracy urządzeń, optymalizacja poboru w godzinach szczytu.
- Przebudowa lub remont budynku z instalacjami - jeśli daje wyraźny spadek zapotrzebowania na energię, a nie tylko poprawę wyglądu obiektu.
W tym miejscu pojawia się częste nieporozumienie: fotowoltaika sama w sobie zwykle nie jest sednem tego mechanizmu, bo on premiuje oszczędność energii, a nie samo jej wytwarzanie. Oczywiście PV może być częścią szerszego planu energetycznego, ale jeśli celem są świadectwa, lepiej myśleć o redukcji zużycia, automatyce i sprawności instalacji. Tę różnicę naprawdę warto mieć z tyłu głowy, bo oszczędza czas i rozczarowania.
Jak przejść procedurę bez zatrzymywania inwestycji

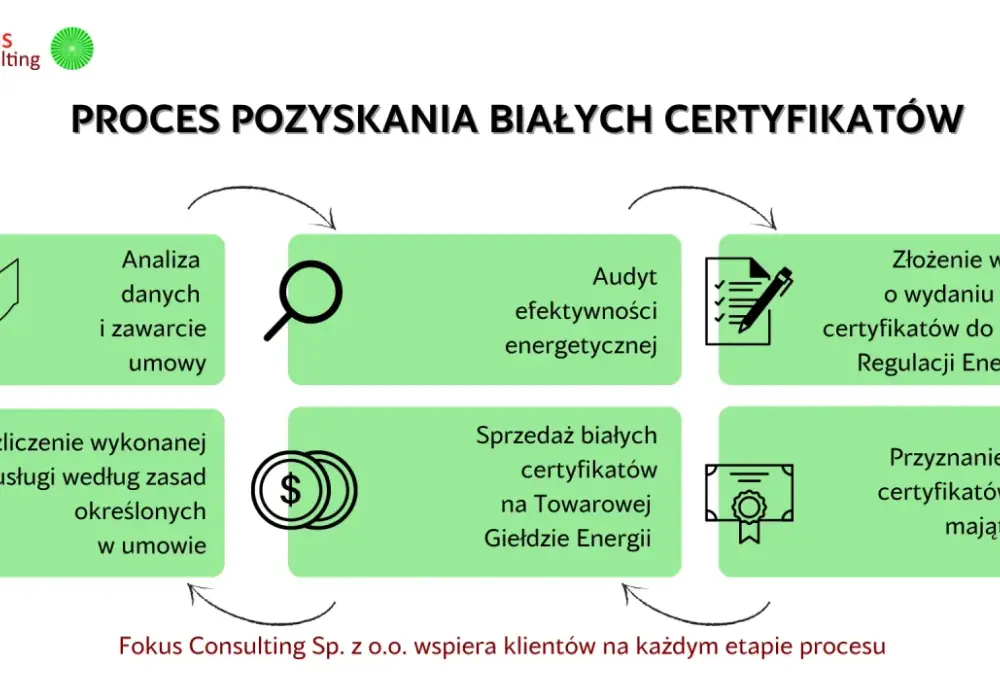

Na stronie URE są gotowe wzory wniosków i dokumenty pomocnicze, ale sama procedura nie sprowadza się do wypełnienia formularza. Najpierw trzeba uporządkować projekt, potem policzyć efekt, a dopiero później ruszyć z formalnościami. To kolejność, której nie warto odwracać.
- Określ przedsięwzięcie - ustal, co dokładnie modernizujesz i gdzie powstanie oszczędność.
- Policz efekt - oszczędność musi być wyrażona w sposób możliwy do obrony, najlepiej na podstawie audytu.
- Sprawdź próg opłacalności - przy pojedynczym projekcie trzeba zwykle osiągnąć co najmniej 10 toe rocznie, czyli 116,3 MWh.
- Złóż wniosek przed startem robót - jeśli prace ruszą wcześniej, URE może odmówić wydania świadectwa.
- Zrealizuj projekt i potwierdź efekt - po zakończeniu przedsięwzięcia trzeba wykazać rzeczywiste oszczędności.
- Wprowadź świadectwo do obrotu albo rozlicz obowiązek - dopiero wtedy mechanizm zaczyna działać finansowo.
Jest jeszcze ważny wyjątek: dla przedsięwzięcia zakończonego, którego planowana oszczędność nie przekracza 100 toe średnio rocznie, przepisy przewidują uproszczenie po stronie audytu końcowego. To dobra wiadomość dla większych modernizacji, ale nie zwalnia z porządku w dokumentach. Najczęstszy błąd to zbyt późne wejście w procedurę, kiedy ekipa już pracuje i formalnie jest za późno na bezpieczne złożenie wniosku.
Jeśli mam wskazać jedną rzecz, która decyduje o powodzeniu, to jest nią właśnie moment. Nie koszt urządzeń, nie kolor etykiety, tylko kolejność działań i jakość dokumentacji. Z tego płynnie wynika drugie pytanie: jak ocenić, czy cały proces w ogóle się opłaci.
Jak policzyć opłacalność i gdzie najłatwiej stracić efekt
Ja liczę opłacalność zawsze od progu i audytu, nie od samej ceny prawa majątkowego. Rynek jest zmienny, więc nie ma sensu zakładać z góry jednej stawki. Lepiej myśleć o prostym wzorze: wartość oszczędności minus koszty przygotowania i ryzyko formalne. Dopiero wtedy widać, czy projekt naprawdę dowozi wynik.
Dobry punkt orientacyjny daje przeliczenie toe na energię. Projekt dający 15 toe oszczędności rocznie to około 174,45 MWh mniej zużycia energii. W skali zakładu, budynku albo dużej instalacji to już konkret, który da się odczuć w rachunkach i w ocenie inwestycji.
- Zbyt mała skala - jeśli oszczędność nie dobija do sensownego poziomu, formalności zjadają efekt.
- Brak pomiaru przed i po - bez danych bazowych łatwo przeszacować efekt albo nie obronić go w audycie.
- Mylenie poprawy komfortu z oszczędnością - lepszy komfort pracy nie zawsze oznacza realny spadek zużycia energii.
- Start robót przed wnioskiem - to błąd, który potrafi unieważnić całą ścieżkę.
- Liczenie wyłącznie na jedną technologię - czasem lepiej połączyć kilka usprawnień, żeby przekroczyć próg i uzyskać stabilniejszy efekt.
Najbardziej praktyczna rada, jaką mogę dać, jest prosta: jeśli modernizacja ma dotyczyć tylko jednego drobnego elementu, lepiej potraktować system świadectw jako miły bonus. Jeśli jednak plan obejmuje większą instalację, kilka obszarów zużycia albo pełną przebudowę układu, warto przygotować go od początku pod audyt i formalności. Wtedy mechanizm zaczyna pracować na twoją korzyść, a nie odwrotnie.
Dlaczego najlepsze projekty wygrywają jeszcze przed wejściem ekipy
Ten mechanizm działa najlepiej tam, gdzie decyzja inwestycyjna jest podjęta na spokojnie, a nie po fakcie. Dobrze przygotowany projekt ma trzy cechy: jest policzalny, przekracza sensowny próg oszczędności i ma uporządkowaną dokumentację od pierwszego dnia. To właśnie dlatego w 2026 roku najbardziej korzystają nie ci, którzy robią „cokolwiek energooszczędnego”, ale ci, którzy łączą technikę z procedurą.
Jeśli planujesz modernizację prądową, myśl o niej jak o układance: technologia, oszczędność, audyt, wniosek, realizacja i dopiero potem finansowy efekt. W dobrze ustawionym projekcie certyfikat nie jest dodatkiem, tylko naturalnym finałem całego procesu. I to jest właśnie największa przewaga tego rozwiązania.
Jeżeli chcesz wycisnąć z inwestycji maksimum, zacznij od policzenia efektu energetycznego, a nie od wyboru urządzeń. Ten porządek zwykle oszczędza więcej pieniędzy niż najbardziej efektowna promocja na sprzęt.
