Podłączenie prądu do działki bez domu to jeden z pierwszych kroków, gdy planujesz budowę albo chcesz przygotować teren pod przyszłą inwestycję. W praktyce najwięcej zależy od tego, czy potrzebujesz zasilania docelowego, czy tylko na czas robót, oraz od tego, jaką moc i trasę przyłącza da się technicznie uzyskać. Poniżej rozkładam cały proces na konkretne etapy, koszty i pułapki, które najczęściej spowalniają sprawę.
Najważniejsze rzeczy do sprawdzenia przed złożeniem wniosku
- Masz tytuł prawny do działki i potrafisz wskazać miejsce planowanego przyłącza albo plac budowy.
- Wniosek musi być kompletny, bo przy brakach operator zwykle daje 14 dni na uzupełnienie, a potem sprawa wraca do początku.
- Warunki przyłączenia mają termin ważności - zazwyczaj 2 lata, a projekt umowy zwykle 60 dni.
- Czas wydania warunków zależy od grupy przyłączeniowej i w prostszych przypadkach wynosi zwykle 21-30 dni.
- Koszt zależy od mocy, długości przyłącza i rodzaju prac, a nie tylko od samego faktu, że działka jest niezabudowana.
- Jeśli budujesz dom, rozważ od razu moc pod przyszłe urządzenia - pompę ciepła, fotowoltaikę, magazyn energii czy ładowarkę auta.
Najpierw zdecyduj, czy potrzebujesz prądu docelowego, czy tylko na czas budowy
Ja zaczynam od jednego prostego pytania: czy na działce ma stanąć docelowe przyłącze, czy potrzebujesz wyłącznie zasilania na czas prac. To nie jest detal techniczny, tylko decyzja, która wpływa na wniosek, zakres robót i późniejsze koszty. Inaczej planuje się działkę pod przyszły dom, a inaczej plac budowy z tymczasową skrzynką i krótkim horyzontem czasu.
| Wariant | Kiedy ma sens | Co dostajesz | Na co uważać |
|---|---|---|---|
| Przyłącze docelowe | Gdy działka ma służyć pod dom, warsztat albo stałą zabudowę | Stały punkt poboru, licznik i podstawę do zawarcia umowy sprzedaży oraz dystrybucji | Trzeba przewidzieć miejsce na złącze, moc przyłączeniową i docelowe obciążenia instalacji |
| Zasilanie placu budowy | Gdy potrzebujesz energii tylko na etapie robót | Tymczasowe zasilanie do prac budowlanych i montażowych | Po zakończeniu budowy zwykle trzeba je zdemontować albo przepiąć na wariant docelowy |
W praktyce na nowych działkach często pojawia się przyłącze kablowe, bo jest estetyczniejsze i wygodniej je poprowadzić przy granicy posesji. Przyłącze napowietrzne bywa prostsze tam, gdzie istnieje już odpowiednia infrastruktura, ale ostatecznie decydują warunki techniczne operatora. Kiedy już wiesz, co chcesz zasilić, można przejść do samej procedury.

Jak wygląda procedura od wniosku do licznika
Proces jest dość przewidywalny, ale tylko wtedy, gdy pilnujesz kolejności. Najpierw składasz wniosek o warunki przyłączenia, potem podpisujesz umowę, a dopiero później wykonujesz prace i zgłaszasz gotowość do montażu licznika. Samo przyłączenie nie dzieje się automatycznie po złożeniu papierów - operator musi najpierw sprawdzić, czy sieć ma warunki techniczne i czy Twoje dane są kompletne.
- Sprawdzasz właściwego operatora i pobierasz odpowiedni formularz dla swojej grupy przyłączeniowej.
- Przygotowujesz załączniki - przede wszystkim plan zabudowy lub szkic sytuacyjny oraz dokument potwierdzający tytuł prawny.
- Składasz wniosek osobiście, pocztą albo elektronicznie, jeśli operator to umożliwia.
- Czekasz na warunki przyłączenia, czyli dokument określający wymagania techniczne i zakres prac po obu stronach.
- Podpisujesz umowę o przyłączenie i realizujesz swoją część obowiązków, na przykład przygotowanie miejsca pod złącze.
- Po zakończeniu prac składasz zgłoszenie gotowości, a następnie zawierasz umowę dystrybucyjną lub kompleksową, żeby zamontować licznik i uruchomić pobór energii.
| Etap | Typowy termin | Co to oznacza w praktyce |
|---|---|---|
| Uzupełnienie braków we wniosku | 14 dni | Jeśli nie dopilnujesz poprawki, wniosek może zostać pozostawiony bez rozpatrzenia |
| Wydanie warunków przyłączenia dla prostszego przyłącza nN | 21-30 dni | To najczęstszy scenariusz dla zwykłej działki pod dom |
| Wydanie warunków przyłączenia dla bardziej złożonych przypadków | 60-150 dni | Dłużej trwa to przy wyższym napięciu, większej mocy albo dodatkowych analizach |
| Ważność warunków przyłączenia | 2 lata | W tym czasie trzeba doprowadzić sprawę do umowy i realizacji |
| Ważność projektu umowy | 60 dni | Po tym czasie trzeba zwykle wystąpić o nowy projekt |
| Termin płatności faktury za przyłączenie | 30 dni | Wcześniejsza wpłata nie przyspiesza samej realizacji |
Najważniejszy wniosek jest prosty: w tej procedurze nie wygrywa ten, kto składa wniosek najszybciej, tylko ten, kto składa go najdokładniej. To prowadzi wprost do dokumentów, bo właśnie tam najczęściej pojawiają się opóźnienia.
Jakie dokumenty przygotować, żeby wniosek nie wrócił do poprawy
W przypadku działki niezabudowanej operator chce przede wszystkim wiedzieć, czy masz prawo korzystać z terenu i gdzie dokładnie ma pojawić się punkt przyłączenia. Często wystarczy komplet podstawowych dokumentów, ale jeśli wniosek dotyczy placu budowy albo bardziej nietypowej sytuacji, lista załączników potrafi się wydłużyć. Z mojego punktu widzenia najlepiej myśleć o tym jak o zestawie do projektowania, a nie o luźnym zbiorze papierów.
| Dokument | Po co jest potrzebny | Typowy problem |
|---|---|---|
| Wniosek o określenie warunków przyłączenia | Uruchamia całą procedurę | Brak podpisu, błędne dane, niewłaściwy formularz |

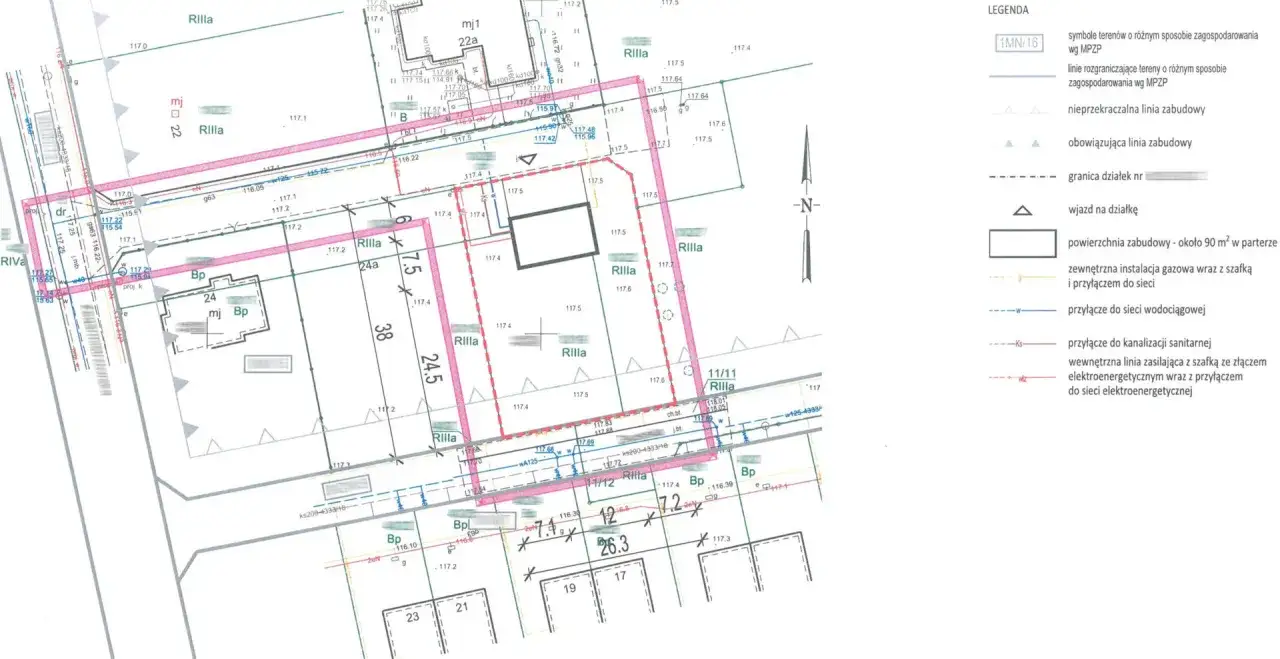

| Plan zabudowy lub szkic sytuacyjny | Pokazuje lokalizację obiektu względem sieci i otoczenia | Zbyt ogólny szkic bez skali albo bez wskazania miejsca złącza |
| Tytuł prawny do nieruchomości | Potwierdza, że możesz występować o przyłącze | Brak aktu własności, umowy dzierżawy lub innego dokumentu |
| Dane dotyczące mocy przyłączeniowej | Pozwalają dobrać parametry techniczne | Zaniżenie mocy, bo inwestor chce „oszczędzić”, a potem składa drugi wniosek |
| Pełnomocnictwo | Jest potrzebne, gdy sprawę prowadzi projektant, elektryk albo inna osoba | Brak opłaty skarbowej lub brak podpisu mocodawcy |
| Dokumenty budowlane | Przydają się przy placu budowy lub przyłączu tymczasowym | Nie każdy operator wymaga tego samego zestawu, więc trzeba sprawdzić lokalną listę |
Dla działki pod przyszły dom
Jeśli działka ma być w przyszłości zabudowana domem, zwykle najważniejsze są: tytuł prawny, szkic sytuacyjny i sensownie określona moc. Tu naprawdę opłaca się patrzeć kilka lat do przodu. Jeżeli już dziś wiesz, że pojawi się pompa ciepła, płyta indukcyjna, rekuperacja, fotowoltaika albo ładowarka do auta, moc przyłączeniową trzeba dobrać z zapasem, a nie „na styk”.
Przeczytaj również: Kto może wejść do rozdzielni elektrycznej? Ważne przepisy i zasady
Dla placu budowy
Przy zasilaniu placu budowy dochodzi zwykle bardziej praktyczne spojrzenie na inwestycję: projektant albo elektryk powinien wskazać przewidywane zapotrzebowanie na energię, a miejsce pod skrzynkę trzeba przygotować tak, by było dostępne i zgodne z warunkami operatora. W tym wariancie ważna jest też świadomość, że po zakończeniu budowy przyłącze tymczasowe nie jest rozwiązaniem docelowym.
Kiedy dokumenty są uporządkowane, główne pytanie przesuwa się z papierów na budżet. I właśnie tu pojawia się najwięcej niedoszacowań.
Ile to kosztuje i od czego naprawdę zależy cena
Koszt przyłącza nie wynika z jednej stawki dla wszystkich. Zależy od mocy przyłączeniowej, długości przyłącza, rodzaju rozwiązania, poziomu napięcia oraz tego, czy operator musi tylko podłączyć działkę do istniejącej infrastruktury, czy też rozbudować fragment sieci. W prostych przypadkach budżet zwykle zamyka się w kilku tysiącach złotych, ale jeśli sieć trzeba wydłużyć, przebudować albo dostosować teren, koszt potrafi wzrosnąć do kilkunastu lub kilkudziesięciu tysięcy.
| Czynnik | Jak wpływa na koszt | Na co zwrócić uwagę przed zakupem działki |
|---|---|---|
| Moc przyłączeniowa | Im większa, tym wyższa opłata i większe wymagania techniczne | Nie zamawiaj mocy „na styk”, jeśli planujesz ogrzewanie elektryczne lub fotowoltaikę |
| Długość przyłącza | Każdy dodatkowy metr może podnosić koszt robót | Sprawdź odległość od istniejącej sieci i realne miejsce montażu złącza |
| Rodzaj przyłącza | Kablowe i napowietrzne mogą mieć inny koszt wykonania | Na nowych działkach częściej wygrywa kabel, ale nie zawsze jest to najtańsza opcja |
| Rozbudowa sieci | To najdroższy element całej układanki | Jeżeli operator sygnalizuje konieczność prac sieciowych, poproś o pełną kalkulację przed decyzją |
| Poziom napięcia | Przy wyższych napięciach pojawiają się inne zasady i często większe zabezpieczenia finansowe | To ważne głównie przy większych obiektach, a nie przy zwykłej działce pod dom |
W 2026 r. przy większych przyłączeniach pojawiają się też bardziej formalne zabezpieczenia finansowe, na przykład opłata za złożenie wniosku liczona w przeliczeniu na 1 kW i zaliczka liczona podobnie, z górnym limitem kwotowym. To nie jest codzienność typowej działki pod dom, ale dobrze pokazuje, że im większa skala inwestycji, tym mniej „automatyczna” staje się wycena.
W praktyce warto patrzeć nie tylko na samą opłatę za przyłączenie, ale też na koszty towarzyszące: wykop, przygotowanie miejsca pod skrzynkę, ewentualne prace elektryka po stronie wewnętrznej i późniejszą zmianę taryfy lub mocy. To właśnie na tych detalach najłatwiej przepalić budżet, a nie na samym formularzu.
Jeżeli chcesz zminimalizować ryzyko nadmiarowych wydatków, kolejnym krokiem jest uniknięcie błędów, które najczęściej wydłużają całą procedurę.
Najczęstsze błędy, które opóźniają przyłącze
Najwięcej problemów widzę nie tam, gdzie inwestorzy mają „zły teren”, tylko tam, gdzie źle opisali własną potrzebę. Operator nie domyśla się, że za dwa lata stanie pompa ciepła albo ładowarka auta. Jeśli wniosek jest napisany zbyt skromnie albo zbyt ogólnie, później pojawia się poprawka, a czas leci.
- Zbyt mała moc przyłączeniowa - na papierze jest taniej, ale później trzeba wracać do procedury.
- Brak zgodności między szkicem a rzeczywistością - złącze i trasa kabla muszą mieć sens techniczny.
- Niejasny status działki - sam zakup gruntu nie zawsze wystarczy, jeśli nie masz prawa do korzystania z terenu.
- Brak miejsca na skrzynkę lub złącze - to drobiazg, który potrafi zatrzymać montaż na końcu procesu.
- Mylenie przyłącza docelowego z tymczasowym - to dwa różne scenariusze i różne obowiązki po zakończeniu budowy.
- Liczenie na szybkie załatwienie sprawy bez sprawdzenia sieci - w terenie oddalonym od infrastruktury to zwykle najdroższy błąd.
Po wezwaniu do uzupełnienia braków zwykle masz 14 dni. To niewiele, zwłaszcza jeśli dokument trzeba dopracować z projektantem albo uzyskać dodatkowy załącznik. Dlatego lepiej poświęcić godzinę więcej na kompletność niż potem czekać kolejny miesiąc na ponowne rozpatrzenie.
Jest jeszcze jeden błąd, który pojawia się częściej, niż powinien: kupno działki bez sprawdzenia, jak daleko jest do najbliższego punktu sieci i czy teren w ogóle nadaje się do łatwego zasilenia. Ta jedna decyzja potrafi zaważyć bardziej na budżecie niż sam koszt formalnego przyłączenia.
Na etapie projektu najlepiej myśleć o przyłączu razem z instalacją domu
Najrozsądniej traktować przyłącze nie jako osobny problem, tylko jako element całego projektu energetycznego działki. Jeśli od początku planujesz fotowoltaikę, pompę ciepła, magazyn energii albo ładowarkę do samochodu, od razu wpisz to do moc przyłączeniowej i do układu instalacji wewnętrznej. Późniejsze „dokręcanie” parametrów jest możliwe, ale zwykle kosztuje więcej czasu niż rozsądne zaplanowanie wszystkiego na starcie.
Przy działce bez domu najlepiej też od razu zarezerwować miejsce pod złącze i dojście serwisowe, żeby później nie przebudowywać ogrodzenia albo podjazdu. Jeśli teren jest oddalony od sieci, policz dwa scenariusze: koszt formalnego przyłącza i koszt alternatywy, na przykład tymczasowego zasilania budowy albo rozwiązania wyspowego na bazie OZE. To właśnie takie porównanie najczęściej daje uczciwy obraz opłacalności całej inwestycji.
Jeżeli mam zostawić jedną praktyczną wskazówkę, to tę: nie zaczynaj od pytania, ile kosztuje sam prąd, tylko od pytania, jakie obciążenia ma obsłużyć działka przez najbliższe 10 lat. Dzięki temu unikniesz zbyt małej mocy, niepotrzebnych korekt i kosztownej przebudowy na późniejszym etapie.
