Zasilanie budowy - jak zaplanować prąd bez opóźnień?

Zasilanie budowy - jak zaplanować prąd bez opóźnień?
Autor Tomasz Wójcik
Tomasz Wójcik

2 czerwca 2026

Zasilanie budowy to jeden z tych elementów, które łatwo zlekceważyć na starcie, a potem trudno naprawić bez opóźnień i dodatkowych kosztów. W praktyce chodzi nie tylko o samą energię, ale też o legalne uruchomienie, właściwy dobór mocy, bezpieczny rozdział obwodów i sensowne przejście z zasilania tymczasowego do docelowego. Poniżej rozkładam temat na konkretne decyzje, które naprawdę pomagają na placu budowy.

Najważniejsze rzeczy, które warto ustalić przed uruchomieniem zasilania budowy

  • Najpierw sprawdź, czy potrzebujesz zasilania tymczasowego, czy od razu można uruchomić rozwiązanie docelowe.
  • Bez prawomocnego pozwolenia na budowę albo skutecznego zgłoszenia większość operatorów nie uruchomi przyłącza dla placu budowy.
  • Koszt zależy głównie od mocy przyłączeniowej i długości odcinka do placu, a nie tylko od samej skrzynki.
  • Na budowie energia powinna być rozdzielona na osobne obwody, inaczej przeciążenia i wyzwalanie zabezpieczeń stają się codziennością.
  • Agregat prądotwórczy i mała fotowoltaika mogą być wsparciem, ale zwykle nie zastępują dobrze zaprojektowanego zasilania podstawowego.
  • Po zakończeniu prac instalację tymczasową trzeba zwykle zdemontować albo przełączyć na układ docelowy.

Czym naprawdę jest zasilanie budowy i kiedy ma sens

Prąd budowlany nie jest osobną kategorią energii, tylko praktycznym układem zasilania, który ma bezpiecznie przeprowadzić budowę przez etap robót. W praktyce chodzi o to, żeby na placu były dostępne odpowiednia moc, właściwy układ zabezpieczeń i rozdzielnica, która zniesie jednoczesną pracę elektronarzędzi, oświetlenia i zaplecza socjalnego. Ja zaczynam od prostego pytania: czy to ma zasilać tylko lekkie odbiory, czy także grzanie, mieszarki, kompresor albo spawarkę.

Na poziomie formalnym zwykle wchodzi w grę przyłącze tymczasowe, a po stronie rozliczeń taryfa dla odbiorców biznesowych lub budowlanych. W praktyce rozlicza się to zwykle w grupie C, a Stoen Operator opisuje taki wariant jako grupę VI, czyli tymczasowe przyłącze zastępowane docelowym. To ważne, bo od razu ustawia oczekiwania: to nie jest „tańszy prąd na chwilę”, tylko osobny tryb korzystania z sieci z własnymi zasadami i ograniczeniami.

Najważniejszy warunek jest prosty: operator chce widzieć, że budowa jest legalnie uruchomiona. Bez prawomocnego pozwolenia na budowę albo skutecznego zgłoszenia takie zasilanie zwykle nie ruszy. To właśnie tutaj wiele inwestycji traci czas, bo dokumenty do przyłącza są przygotowane później niż sam harmonogram robót. Gdy ten fundament jest jasny, można przejść do procedury i uniknąć przypadkowych decyzji na placu.

Jak wygląda procedura od wniosku do pierwszego uruchomienia

Proces jest prosty tylko pozornie. Z mojego doświadczenia najlepiej działa podejście „najpierw dane, potem wniosek”, bo błędy w papierach potrafią zatrzymać całą sprawę na tygodnie.

  1. Najpierw ustal zapotrzebowanie na moc. Spisz odbiorniki, sprawdź ich moc znamionową i dodaj bezpieczny zapas, zwykle 20-30 procent.
  2. Przygotuj dokumenty. Najczęściej potrzebne są mapa do celów projektowych albo plan sytuacyjny, tytuł prawny do nieruchomości, dane inwestycji oraz dokument potwierdzający możliwość prowadzenia robót.
  3. Złóż wniosek do właściwego operatora sieci. W niskim napięciu odpowiedź zwykle przychodzi w kilka tygodni, ale kompletność dokumentów ma tu decydujące znaczenie.
  4. Odbierz warunki przyłączenia i projekt umowy. To tu pojawia się konkret: miejsce zasilania, moc, termin i zakres prac po obu stronach.
  5. Podpisz umowę i przygotuj instalację po swojej stronie. Zazwyczaj oznacza to rozdzielnicę budowlaną, odpowiednie zabezpieczenia i wykonanie wewnętrznego rozdziału energii.
  6. Po wykonaniu przyłącza i sprawdzeniu gotowości instalacji następuje uruchomienie zasilania oraz montaż układu pomiarowego.

Jak podaje Tauron Dystrybucja, zasilanie placu budowy trafia do grupy taryfowej C, a opłata za przyłączenie tymczasowe na niskim napięciu wynosi 10,30 zł netto za każdy 1 kW mocy przyłączeniowej. To dobra baza do liczenia budżetu, ale jeszcze nie pełny koszt całego przedsięwzięcia. Do tego dochodzą elementy techniczne po stronie inwestora i ewentualne roboty dodatkowe po stronie sieci.

Warto też pamiętać, że przy niektórych operatorach warunki i umowa mają ograniczoną ważność, więc odkładanie podpisu „na później” często kończy się ponownym obiegiem dokumentów. Gdy procedura jest już ustawiona, sensownie przechodzimy do pieniędzy, bo właśnie tam najłatwiej o złe założenia.

Ile to kosztuje i co najbardziej podbija rachunek

Koszt zasilania budowy składa się z kilku warstw. Jedna to opłata za przyłączenie, druga to osprzęt i montaż na placu, trzecia to bieżące zużycie energii, a czwarta to ewentualne koszty awaryjne, jeśli budowa rusza wcześniej, niż zdąży działać docelowy układ.

Pozycja kosztowa Co obejmuje Na co zwrócić uwagę
Opłata za przyłączenie Formalne uruchomienie zasilania przez operatora Najczęściej zależy od mocy przyłączeniowej; przykład z Tauronu to 12,67 zł brutto za 1 kW
Rozdzielnica i zabezpieczenia Skrzynka budowlana, wyłącznik główny, RCD, zabezpieczenia nadprądowe To nie jest detal, tylko centrum bezpieczeństwa całego placu
Odcinek do placu Kabel, słupki, wykopy lub podwieszenie linii Przy dłuższych trasach koszt szybko rośnie; w części taryf pojawia się dodatkowa opłata przy odcinku powyżej 200 m
Zużycie energii Bieżący rachunek za kWh w odpowiedniej grupie taryfowej Najmocniej podbijają go ogrzewanie, osuszanie i urządzenia o dużych prądach rozruchowych
Przejście na układ docelowy Demontaż lub przebudowa instalacji tymczasowej Jeśli nie planujesz tego od początku, koszt pojawia się w najmniej wygodnym momencie

Przy prostym przykładzie łatwo zobaczyć skalę. Jeśli moc przyłączeniowa wynosi 16 kW, sama opłata operatora w przytoczonym przykładzie to 202,72 zł brutto. Przy 25 kW robi się 316,75 zł brutto. To nadal nie zamyka budżetu, bo skrzynka budowlana, przewody i montaż po stronie wykonawcy potrafią kosztować więcej niż sama opłata administracyjna.

Ja zawsze patrzę na koszt całościowo, bo inwestorzy najczęściej mylą opłatę za przyłączenie z rachunkiem za energię. To są dwa różne wydatki, a najdroższe bywają nie same kilowaty, tylko źle dobrana moc, zbyt długie trasy kablowe i konieczność późniejszych przeróbek. Kiedy wiesz już, ile płacisz za samą moc, trzeba tę moc dobrze rozdzielić na placu.

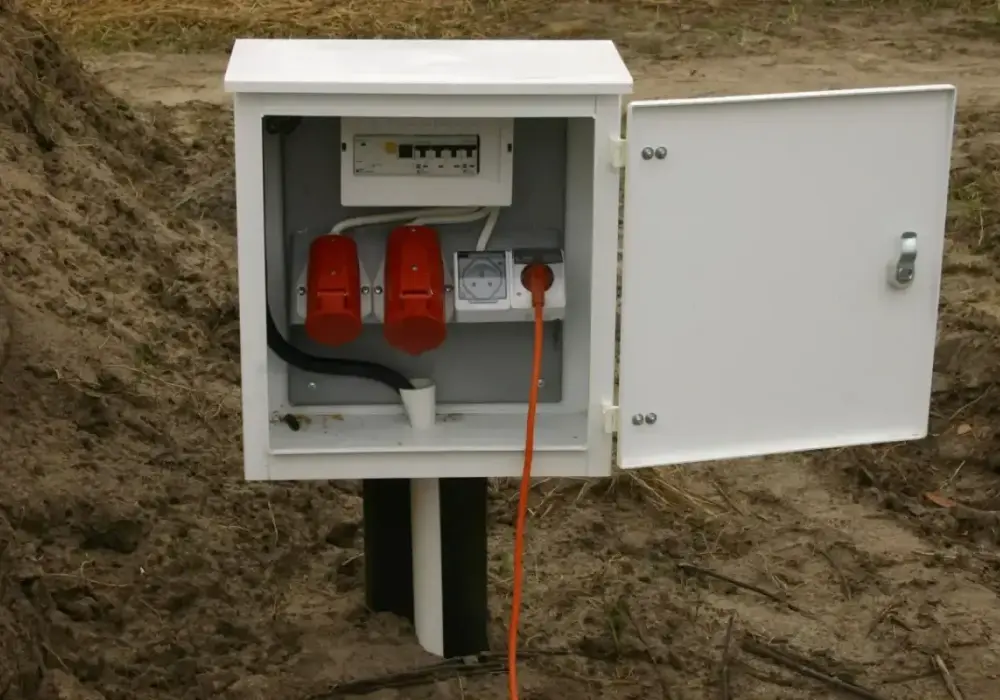

Skrzynka z zabezpieczeniami i gniazdami, idealna do zapewnienia prądu budowlanego. Dwa gniazda czerwone i dwa niebieskie.

Jak rozdzielić energię na placu budowy, żeby nic nie wybijało

Na budowie nie wystarczy „mieć prąd”. Trzeba jeszcze sprawić, żeby energia była rozprowadzona rozsądnie, bo jedno przeciążone gniazdo potrafi zatrzymać kilka ekip naraz. Najlepszy układ zaczyna się od porządnej rozdzielnicy budowlanej, a kończy na logicznym podziale odbiorników na osobne obwody i fazy.

W praktyce patrzę na to tak: oświetlenie, narzędzia ręczne, cięższe maszyny i zaplecze socjalne nie powinny wisieć na jednym obwodzie. Jeśli w tym samym czasie pracuje grzejnik, szlifierka, ładowarka i betoniarka, zabezpieczenia będą reagować właśnie wtedy, kiedy najbardziej zależy Ci na ciągłości pracy.

Obwód Typowe odbiorniki Praktyczna zasada
Oświetlenie robocze Lampy LED, naświetlacze, oświetlenie zaplecza Oddziel od gniazd, żeby awaria narzędzia nie gasiła całego placu
Narzędzia ręczne Wiertarki, szlifierki, piły Nie łącz z ogrzewaniem ani z dużymi odbiornikami rozruchowymi
Cięższe maszyny Betoniarka, kompresor, pompa, spawarka Warto wydzielić osobny obwód, a przy zasilaniu trójfazowym rozłożyć go na odpowiednią fazę
Zaplecze socjalne Czajnik, grzejnik, lodówka, ładowarki To nie są odbiorniki krytyczne dla robót, więc nie powinny blokować maszyn

RCD, czyli wyłącznik różnicowoprądowy, odcina zasilanie, gdy wykryje upływ prądu do ziemi. Na budowie to jeden z tych elementów, których nie warto traktować jako formalności, bo warunki są tam dużo trudniejsze niż w gotowym domu. Do tego dochodzi jeszcze równoważenie faz: przy zasilaniu trójfazowym nie opłaca się wrzucać wszystkiego na jedną stronę, bo wtedy spada komfort pracy i rośnie ryzyko wyzwalania zabezpieczeń.

Jeśli układ jest dobrze zaprojektowany, budowa przestaje żyć od awarii do awarii. Wtedy można sensownie porównać, czy tymczasowe zasilanie jest rzeczywiście najlepszym wyborem, czy może lepiej od razu iść w rozwiązanie docelowe albo wsparcie awaryjne.

Co wybrać: zasilanie tymczasowe, docelowe czy agregat

Nie każda budowa potrzebuje identycznego scenariusza. Na małej inwestycji domowej zwykle wygrywa rozwiązanie tymczasowe albo od razu docelowe, ale przy długiej budowie lub słabej dostępności sieci zaczynają się liczyć inne opcje. Tu najważniejsze jest to, żeby nie wybrać najtańszej opcji „na papierze”, tylko tej, która realnie utrzyma harmonogram.

Rozwiązanie Kiedy ma sens Największe plusy Ograniczenia
Przyłącze tymczasowe Standardowa budowa domu lub małego obiektu Przewidywalność, legalny start, łatwe rozliczenie Formalności, demontaż lub późniejsza przebudowa
Przyłącze docelowe od razu Gdy sieć jest blisko i operator dopuszcza taki wariant Mniej przełączeń, docelowa infrastruktura od początku Czasem trudniej zorganizować w krótkim terminie
Agregat prądotwórczy Jako wsparcie awaryjne lub na odległych placach Niezależność od sieci, szybki start Paliwo, hałas, serwis, ograniczona moc, wyższy koszt pracy
Fotowoltaika z magazynem Na zaplecze, monitoring, małe odbiory i miejsca bez dobrej infrastruktury Niższe zużycie z sieci, dobre wsparcie dla lekkich odbiorów Nie zastąpi ciężkich prac ani ogrzewania placu

Stoen Operator opisuje taki wariant jako grupę VI, czyli tymczasowe przyłącze, które po czasie zastępuje przyłącze docelowe. To dobrze pokazuje logikę wyboru: rozwiązanie tymczasowe ma sens wtedy, gdy jest etapem przejściowym, a nie końcowym celem samym w sobie. Dla mnie agregat jest najczęściej planem B, a nie główną strategią, chyba że działasz z dala od sieci albo potrzebujesz zasilania tylko dla niewielkich odbiorów.

Przy inwestycjach związanych z OZE dodatkowo widzę jedną ciekawą niszę: mała fotowoltaika z magazynem energii może realnie odciążyć zaplecze budowy, monitoring albo ładowanie sprzętu pomocniczego. Nie zrobi jednak z niej pełnoprawnego źródła dla ciężkich elektronarzędzi, więc trzeba ją traktować jako wsparcie, a nie substytut podstawowego zasilania. Najczęściej problemy nie biorą się z technologii, tylko z kilku powtarzalnych błędów.

Najczęstsze błędy, które kosztują najwięcej czasu

  • Zbyt mała moc przyłączeniowa - na papierze wszystko wygląda dobrze, a w praktyce grzejnik, piła i kompresor działają jednocześnie i zabezpieczenia zaczynają wybijać.
  • Jeden obwód na wszystko - to najprostsza droga do chaotycznych przerw i nerwowych telefonów do elektryka.
  • Brak trójfazowości tam, gdzie jest potrzebna - ciężkie maszyny i urządzenia rozruchowe dużo lepiej pracują przy sensownie rozłożonym obciążeniu.
  • Za długi lub za cienki przewód - spadki napięcia potrafią obniżyć wydajność urządzeń bardziej, niż wielu inwestorów się spodziewa.
  • Brak planu na etap końcowy - tymczasowa instalacja zostaje „na później”, a później oznacza dodatkowe koszty i rozgrzebanie gotowych prac.
  • Niekompletne dokumenty - to banalny błąd, ale właśnie on najczęściej wstrzymuje bieg całej procedury.

Ważna jest też logistyka pracy. Jeśli zaplecze ogrzewa się elektrycznie, a jednocześnie na placu działają urządzenia o dużym poborze, rozdział energii musi uwzględniać nie tylko moc znamionową, ale też jednoczesność użycia. To właśnie ten szczegół decyduje, czy instalacja działa spokojnie, czy cały dzień żyje od zabezpieczenia do zabezpieczenia. Gdy budowa się kończy, ważne staje się już nie zasilanie, tylko rozsądne wygaszenie albo przełączenie instalacji.

Co zrobić po zakończeniu robót, żeby nie płacić za niepotrzebną moc

Po ostatnich pracach warto od razu ustalić, czy przyłącze ma zostać zdemontowane, czy przejść w układ docelowy. Tymczasowe rozwiązania nie powinny wisieć „na wszelki wypadek”, bo wtedy płacisz za coś, co nie pracuje już na inwestycję. Ja w takich sytuacjach zawsze polecam zamknąć temat razem z wykonawcą i operatorem, zanim plac budowy zamieni się w gotowy dom albo obiekt.

Jeśli instalacja tymczasowa miała służyć tylko na okres robót, dobrze jest uporządkować dokumentację, opisać obwody i zostawić jasny ślad, co zostało przebudowane, a co zdemontowane. Gdy zasilanie ma zasilać obiekt dalej, trzeba sprawdzić, czy układ pomiarowy, zabezpieczenia i moc są już dopasowane do trybu docelowego. To oszczędza późniejszych poprawek, a właśnie poprawki po odbiorze są zwykle najdroższe.

Plan, który oszczędza nerwy jeszcze przed pierwszym betonem

Jeśli miałbym zostawić tylko jedną praktyczną rekomendację, byłaby prosta: najpierw spisz odbiorniki i ich moce, potem zdecyduj, czy potrzebujesz zasilania tymczasowego, czy od razu docelowego, a dopiero na końcu zamawiaj wykonanie i rozdzielnicę. To podejście zwykle oszczędza najwięcej czasu, bo eliminuje poprawki na placu budowy, a właśnie poprawki są najdroższe.

  • Policz realne zapotrzebowanie na moc z zapasem 20-30 procent.
  • Sprawdź, czy masz już komplet dokumentów do wniosku.
  • Rozdziel energię na osobne obwody dla światła, narzędzi, zaplecza i cięższych maszyn.
  • Nie traktuj agregatu jako podstawy, jeśli sieć jest dostępna.
  • Zaplanowanie końca inwestycji zacznij już przy pierwszym projekcie zasilania.

Dobrze przygotowany wniosek, rozsądnie dobrana moc i osobny, przemyślany rozdział energii dają więcej niż najtańsza oferta „na już”. Na budowie wygrywa nie ten, kto obieca najmniej formalności, tylko ten, kto zapewni stabilne zasilanie bez ciągłych przerw i bezpiecznie przeprowadzi Cię do etapu odbioru.

FAQ - Najczęstsze pytania

To praktyczny układ zasilania zapewniający bezpieczny prąd na czas budowy. Ma sens, gdy potrzebujesz odpowiedniej mocy, zabezpieczeń i rozdzielnicy do elektronarzędzi, oświetlenia i zaplecza socjalnego, a docelowe przyłącze nie jest jeszcze gotowe.

Potrzebujesz prawomocnego pozwolenia na budowę lub zgłoszenia, mapy do celów projektowych, tytułu prawnego do nieruchomości oraz danych inwestycji. Bez tych dokumentów operator sieci nie uruchomi przyłącza, co może opóźnić prace.

Koszt obejmuje opłatę za przyłączenie (zależną od mocy, np. 10,30 zł/kW netto), rozdzielnicę, zabezpieczenia, odcinek kabla do placu oraz bieżące zużycie energii. Pamiętaj o kosztach demontażu lub przełączenia na układ docelowy.

Agregat to zazwyczaj plan B lub wsparcie awaryjne, zwłaszcza na odległych placach budowy. Nie zastąpi dobrze zaprojektowanego zasilania podstawowego ze względu na paliwo, hałas, serwis, ograniczoną moc i wyższe koszty eksploatacji.

Tagi
prąd budowlany
jak podłączyć prąd na budowie krok po kroku
koszty przyłącza tymczasowego budowa
Udostępnij artykuł
Autor Tomasz Wójcik
Tomasz Wójcik
Jestem Tomasz Wójcik, doświadczonym analitykiem branżowym z ponad 10-letnim stażem w obszarze energii odnawialnej, ze szczególnym uwzględnieniem fotowoltaiki i OZE. Moja pasja do zrównoważonego rozwoju oraz nowoczesnych technologii skłoniła mnie do głębokiego zgłębiania rynku energii, co pozwala mi na dostarczanie rzetelnych i aktualnych informacji na temat innowacji w tej dziedzinie. Specjalizuję się w analizie trendów oraz ocenie efektywności różnych rozwiązań energetycznych, co umożliwia mi przedstawianie obiektywnych i przystępnych informacji. Wierzę, że kluczowe jest uproszczenie skomplikowanych danych, aby każdy mógł zrozumieć, jak energia odnawialna wpływa na nasze życie i środowisko. Moim celem jest dostarczanie czytelnikom wiarygodnych treści, które opierają się na solidnych badaniach i faktach. Zobowiązuję się do ciągłego poszerzania swojej wiedzy oraz śledzenia najnowszych osiągnięć w branży, aby móc dzielić się z Wami najcenniejszymi informacjami na temat energii i OZE.
Oceń artykuł
Ocena: 0 Liczba głosów: 0

Komentarze(0)
