Podłączenie nowej działki, domu albo lokalu do sieci energetycznej to proces, który najczęściej rozbija się o trzy rzeczy: dobranie mocy, komplet dokumentów i poprawne warunki techniczne. Dobrze przygotowany wniosek skraca całą procedurę, a źle przygotowany potrafi dołożyć tygodnie, a czasem miesiące czekania. Poniżej pokazuję, jak przejść przez formalności, ile to zwykle trwa, za co naprawdę się płaci i gdzie najczęściej pojawiają się opóźnienia.
Najważniejsze fakty, które warto znać przed startem
- Proces zwykle zaczyna się od wniosku o warunki przyłączenia, a kończy po montażu układu pomiarowego i podpisaniu umowy sprzedażowo-dystrybucyjnej.
- Najczęściej potrzebne są: plan sytuacyjny, dane o mocy, oświadczenie o tytule prawnym i czasem pełnomocnictwo.
- Na niskim napięciu operator ma zwykle 21 dni na wydanie warunków dla grup V i VI oraz 30 dni dla grupy IV.
- Warunki przyłączenia są ważne 2 lata, a projekt umowy 60 dni.
- Opłata zależy od taryfy operatora, mocy i rodzaju przyłącza; przy dłuższej trasie sieci mogą dojść dodatkowe koszty za każdy metr.
- Jeśli planujesz pompę ciepła, fotowoltaikę albo ładowarkę auta, moc warto policzyć z zapasem już na etapie projektu.
Najpierw ustal, jaki rodzaj podłączenia naprawdę cię interesuje
W praktyce wiele osób wrzuca do jednego worka kilka różnych spraw, a to później komplikuje formalności. Inaczej wygląda docelowe przyłączenie nowego budynku, inaczej zasilanie placu budowy, a jeszcze inaczej zwiększenie mocy w domu, który już jest pod napięciem. Ja zawsze zaczynam właśnie od tej decyzji, bo od niej zależy nie tylko formularz, ale też zakres robót i koszt całego przedsięwzięcia.
| Rodzaj sprawy | Kiedy ma sens | Co zwykle decyduje o czasie i koszcie |
|---|---|---|
| Przyłączenie docelowe | Nowy dom, lokal, warsztat albo działka z nową zabudową | Odległość od sieci, moc przyłączeniowa, rodzaj przyłącza, zakres prac w terenie |
| Zasilanie budowy | Na czas budowy lub remontu, gdy potrzebne jest tymczasowe zasilanie | Krótki czas realizacji, osobne warunki techniczne i późniejszy demontaż części elementów |
| Zwiększenie mocy | Gdy w istniejącym obiekcie zaczyna brakować mocy dla nowych urządzeń | Stan instalacji, możliwość przebudowy zabezpieczeń, rezerwa sieciowa operatora |
| Rozdział instalacji | Gdy w jednym obiekcie trzeba wydzielić kilka niezależnych układów pomiarowych | Układ lokali, dostęp do miejsca montażu liczników, zakres przeróbek wewnętrznych |
Najważniejszy wniosek jest prosty: zanim złożysz wniosek, ustal, czy chcesz tylko „prąd na działkę”, czy pełne przyłączenie budynku do sieci. To prowadzi wprost do kolejnego kroku, czyli samej procedury.

Jak wygląda proces od wniosku do uruchomienia zasilania
W Polsce procedura jest dość powtarzalna, choć szczegóły różnią się między operatorami. Najczęściej wygląda to tak: składasz wniosek, otrzymujesz warunki, podpisujesz umowę, operator realizuje swoje roboty, a na końcu pojawia się układ pomiarowy i można podpisać umowę na sprzedaż energii. W przypadku prostych inwestycji wszystko jest do przejścia bez większych zaskoczeń, ale przy większej mocy lub słabej dostępności sieci czas potrafi się wyraźnie wydłużyć.
Złożenie wniosku
To etap, na którym trzeba podać dane nieruchomości, planowaną moc, sposób zasilania i podstawowe informacje o obiekcie. Przy domach jednorodzinnych operator zwykle oczekuje też oświadczenia o tytule prawnym do nieruchomości, a niekiedy może później poprosić o pokazanie dokumentu na wezwanie. Im czytelniej opiszesz lokalizację i zapotrzebowanie, tym mniejsze ryzyko, że wniosek wróci do poprawy.
Warunki i umowa
Po analizie operator wydaje warunki przyłączenia. To dokument, który określa wymagania techniczne, zakres prac i miejsce rozgraniczenia własności sieci oraz instalacji odbiorcy. Potem dostajesz projekt umowy o przyłączenie. Warunki są ważne 2 lata, a projekt umowy 60 dni, więc zbyt długie odkładanie decyzji nie jest dobrym pomysłem.
Realizacja i uruchomienie
Po podpisaniu umowy operator wykonuje swoje zadania, a inwestor przygotowuje instalację po swojej stronie. W zależności od zakresu prac może dojść do montażu złącza, układu pomiarowego, zabezpieczeń i wykonania robót ziemnych. Na końcu podpisuje się umowę regulującą dostarczanie energii i można uruchomić zasilanie. Jeśli wniosek ma braki, zwykle trzeba je uzupełnić w ciągu 14 dni, inaczej sprawa zostaje odłożona albo pozostaje bez rozpoznania.
Najkrócej mówiąc: to nie jest jeden „magiczny formularz”, tylko sekwencja kilku decyzji i odbiorów. A żeby ten proces nie utknął po drodze, trzeba dobrze przygotować dokumenty.
Jakie dokumenty i dane przygotować
To jest punkt, na którym wiele inwestycji traci czas zupełnie niepotrzebnie. Wniosek sam w sobie nie jest skomplikowany, ale musi być spójny z lokalizacją budynku, planowaną mocą i stanem prawnym nieruchomości. W praktyce najlepiej zebrać wszystko przed wysłaniem, zamiast dosyłać pliki po kilka razy.
| Dokument lub informacja | Po co jest potrzebna | Na co uważać |
|---|---|---|
| Plan zabudowy lub szkic sytuacyjny | Pokazuje położenie obiektu względem istniejącej sieci i sąsiednich budynków | Plan powinien być czytelny, najlepiej z zaznaczonym dojazdem i miejscem planowanego złącza |
| Oświadczenie o tytule prawnym do nieruchomości | Potwierdza, że masz prawo ubiegać się o przyłączenie | W niektórych przypadkach operator może później zażądać pokazania dokumentu źródłowego |
| Dane o planowanej mocy | Umożliwiają dobór zabezpieczeń i oceny możliwości sieci | Zbyt mała moc wróci po czasie jako problem, gdy dojdzie pompa ciepła lub ładowarka auta |
| Bilans mocy | Przydaje się w większych obiektach, budynkach wielolokalowych i inwestycjach z kilkoma punktami poboru | Warto policzyć nie tylko moc urządzeń, ale też ich jednoczesność |
| Pełnomocnictwo | Potrzebne, gdy sprawę prowadzi projektant, wykonawca albo inna osoba | Bez niego część operatorów nie ruszy dalej z procedurą |
Warto też pamiętać o jednym praktycznym szczególe: przy składaniu wniosku nie chodzi o „największą możliwą” moc, tylko o sensownie policzone zapotrzebowanie. To właśnie od tego przechodzimy do techniki, bo sama formalność nie wystarczy, jeśli instalacja nie będzie gotowa na parametry sieci.
Jakie wymagania techniczne trzeba spełnić
Techniczne warunki przyłączenia to nie papier dla papieru. To zestaw zasad, które mają zagwarantować, że obiekt da się bezpiecznie zasilić i później normalnie eksploatować. Ja najczęściej patrzę tu na trzy rzeczy: moc przyłączeniową, miejsce montażu układu pomiarowego i to, czy trzeba budować przyłącze kablowe, czy wystarczy inne rozwiązanie.
Moc przyłączeniowa
To umowna wartość określająca, ile energii sieć ma być w stanie dostarczyć do obiektu. Nie myl jej z chwilowym poborem z gniazdka. Jeśli planujesz pompę ciepła, płytę indukcyjną, klimatyzację i ładowarkę samochodu elektrycznego, zapas mocy robi się ważniejszy niż sama „minimalna” wartość z projektu. Zbyt mała moc oznacza później dodatkowy wniosek i kolejną rundę formalności.

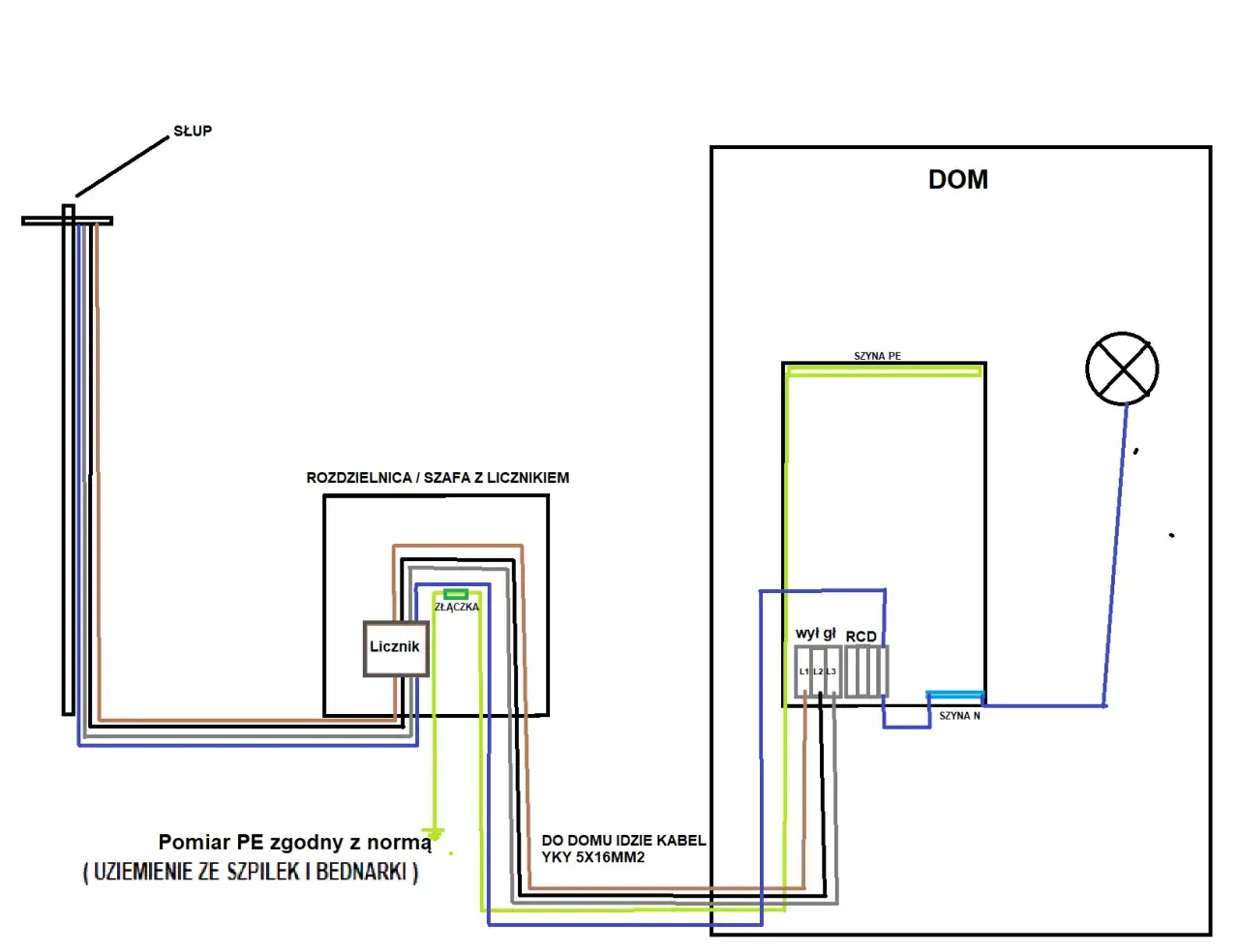

Miejsce złącza i licznika
W nowych domach bardzo często spotyka się złącze kablowo-pomiarowe przy granicy działki albo w miejscu łatwo dostępnym z zewnątrz. To ułatwia odczyt, serwis i rozgraniczenie odpowiedzialności między operatorem a właścicielem budynku. W praktyce właściciel odpowiada za instalację wewnętrzną, a operator za swój odcinek sieci i elementy objęte umową.
Przeczytaj również: Wewnętrzna linia zasilająca - Jak dobrać WLZ, by nie żałować?
Kabel czy linia napowietrzna
W zabudowie jednorodzinnej częściej wybiera się wariant kablowy, bo jest trwalszy i mniej narażony na pogodę. Linia napowietrzna bywa prostsza w terenie, ale nie zawsze jest możliwa lub opłacalna. Gdy odcinek do sieci jest długi, warunki techniczne i koszt potrafią zmienić się bardzo wyraźnie, więc warto to sprawdzić przed rozpoczęciem budowy domu, a nie po postawieniu ścian.
Tu pojawia się kolejny ważny element: nawet najlepiej zaprojektowana instalacja nie pomoże, jeśli źle oszacujesz koszt i czas całej operacji. Dlatego następna sekcja jest o pieniądzach i terminach.
Ile kosztuje przyłącze elektryczne i od czego zależy opłata
Koszt nie jest jedną, stałą kwotą dla całej Polski. Dla niskiego napięcia opłata jest liczona według taryfy operatora i zależy między innymi od mocy przyłączeniowej, rodzaju przyłącza i tego, czy trzeba budować nowy odcinek sieci. Jeżeli od sieci do działki jest daleko, koszt rośnie szybciej niż większość osób zakłada na starcie. W praktyce właśnie ten element najczęściej zaskakuje inwestorów.
| Co wpływa na koszt | Dlaczego ma znaczenie | Co warto sprawdzić przed złożeniem wniosku |
|---|---|---|
| Moc przyłączeniowa | Im większa moc, tym wyższa opłata taryfowa lub większa zaliczka w większych projektach | Czy dom naprawdę potrzebuje mocy z rezerwą na przyszłość, czy tylko „na wszelki wypadek” |
| Rodzaj przyłącza | Kablowe i napowietrzne mogą mieć różne stawki i różny zakres robót | Co operator przewiduje w danej lokalizacji i co jest realne technicznie |
| Długość odcinka do sieci | Przy dłuższej trasie dochodzą dodatkowe koszty wykonania i materiałów | Czy sieć jest blisko, czy trzeba liczyć się z rozbudową odcinka zasilającego |
| Zakres prac dodatkowych | Przebudowa sieci, nowe słupy, odtworzenie nawierzchni lub roboty ziemne zwiększają budżet | Czy na działce są kolizje z ogrodzeniem, drogą, drzewami lub innymi mediami |
| Poziom napięcia | Na wyższych napięciach zasady finansowe są inne i w 2026 r. doszły nowe opłaty wstępne dla części inwestycji | Czy twój projekt dotyczy domu, czy już większego obiektu, magazynu albo instalacji produkcyjnej |
W 2026 roku warto też pamiętać o zmianach dla większych inwestycji przyłączanych do sieci o napięciu powyżej 1 kV. Pojawiła się tam opłata za złożenie wniosku w wysokości 1 zł za każdy kilowat mocy przyłączeniowej, a także zaliczka 60 zł za każdy kilowat, z limitem 6 mln zł. To nie dotyczy standardowego domu jednorodzinnego, ale dla większych projektów ma już realne znaczenie. Jeśli więc planujesz obiekt z większym poborem albo źródło wytwórcze, nie licz kosztów „na oko”.
Na koszt wpływa też odległość od istniejącej sieci. Gdy trzeba budować dłuższy odcinek, operator nalicza dodatkowe stawki za metry ponad określony próg, dlatego działka „ładna, ale daleko od infrastruktury” bywa zaskakująco droga w podłączeniu. To prowadzi do kolejnej rzeczy, czyli błędów, które najłatwiej wybijają cały plan z rytmu.
Co najczęściej opóźnia całą procedurę
W teorii wszystko jest proste. W praktyce opóźnienia powstają zwykle nie dlatego, że operator „przeciąga”, tylko dlatego, że wniosek ma braki albo inwestor zbyt późno myśli o parametrach instalacji. Przez lata widzę te same potknięcia i prawie zawsze da się ich uniknąć.
- Za mało dokładny plan sytuacyjny, przez co operator nie może ocenić odległości od sieci i miejsca posadowienia złącza.
- Źle dobrana moc, która po kilku miesiącach okazuje się zbyt mała dla realnego użycia budynku.
- Brak spójności między projektem budynku a wnioskiem o przyłączenie.
- Nieuzupełnienie braków w terminie 14 dni od wezwania.
- Brak dostępu do miejsca, w którym ma stanąć licznik lub złącze.
- Zakładanie, że instalacja wewnętrzna „jakoś się dopasuje”, choć w praktyce wymaga wcześniejszego przygotowania.
Najprostsza zasada, jaką polecam: zanim złożysz papiery, porozmawiaj z projektantem albo elektrykiem o docelowym obciążeniu budynku. To często oszczędza jedną dodatkową turę formalności i kilka tygodni nerwowego czekania. A jeśli myślisz o przyszłości budynku szerzej niż tylko o samym podłączeniu, warto od razu spojrzeć na temat z perspektywy fotowoltaiki, pompy ciepła i auta elektrycznego.
Dlaczego opłaca się przewidzieć przyszłe zużycie energii już teraz
Tu wychodzę poza samą procedurę, ale tylko o krok, bo to krok, który ma duże znaczenie. Jeśli dziś planujesz dom, a jutro chcesz dołożyć pompę ciepła, magazyn energii albo ładowarkę samochodu, lepiej zrobić to w jednym, dobrze policzonym układzie niż wracać do zwiększania mocy po roku. W projektach związanych z OZE i nowoczesnym domem najwięcej kosztuje nie sama energia, tylko konieczność poprawiania wcześniejszych decyzji.
- Przewidź miejsce w rozdzielnicy i zapas na dodatkowe zabezpieczenia.
- Sprawdź, czy układ zasilania będzie jednofazowy, czy od razu warto wejść w trójfazowy.
- Zostaw rezerwę pod fotowoltaikę, magazyn energii i ładowarkę auta.
- Nie projektuj instalacji „na styk”, jeśli budynek ma się rozwinąć w kolejnych latach.
To jest podejście, które naprawdę się broni: lepiej raz dobrze dobrać parametry niż później dopłacać do zmian w instalacji, nowego wniosku i kolejnych uzgodnień. Przy rozsądnie przygotowanym projekcie cała procedura jest po prostu spokojniejsza, a budynek dostaje zasilanie bez niepotrzebnych zwrotek.
Jeśli mam zostawić jedną praktyczną myśl, to tę: sukces przyłączenia nie zależy od jednego dokumentu, tylko od zgodności między planowaną mocą, projektem budynku i technicznymi możliwościami sieci. Gdy te trzy rzeczy są dobrze ustawione, reszta zwykle staje się zwykłą procedurą, a nie problemem. Właśnie dlatego ten etap warto potraktować jak część projektu całego domu, a nie formalność do odhaczenia na końcu.
